來源:中國能源新聞網 時間:2026-06-30 16:13
——湖北能源江陵電廠220千伏送出工程全線投運
劉飛 陳林 陳沖
近日,隨著湖北荊州公安220千伏變電站公07間隔成功合閘、全線帶電,湖北能源江陵電廠220千伏送出工程全部順利投產。歷時近一年建設,這條跨越長江天塹、連接江陵與公安兩縣的電力大動脈全面貫通,在迎峰度夏關鍵期到來之際,為荊州電網結構升級和電力可靠供應注入強勁動能。

跨越長江天塹 打贏電網建設硬仗
湖北能源江陵電廠220千伏送出工程是“十五五”開局之年荊州電網建設的標志性工程。工程以鎮安寺變、公安變、油江變?nèi)?20千伏變電站為支點,新建油公Ⅱ回220千伏線路,形成油江至公安雙回通道,打通了江陵電廠向公安、油江兩大負荷中心輸送電力的主動脈。

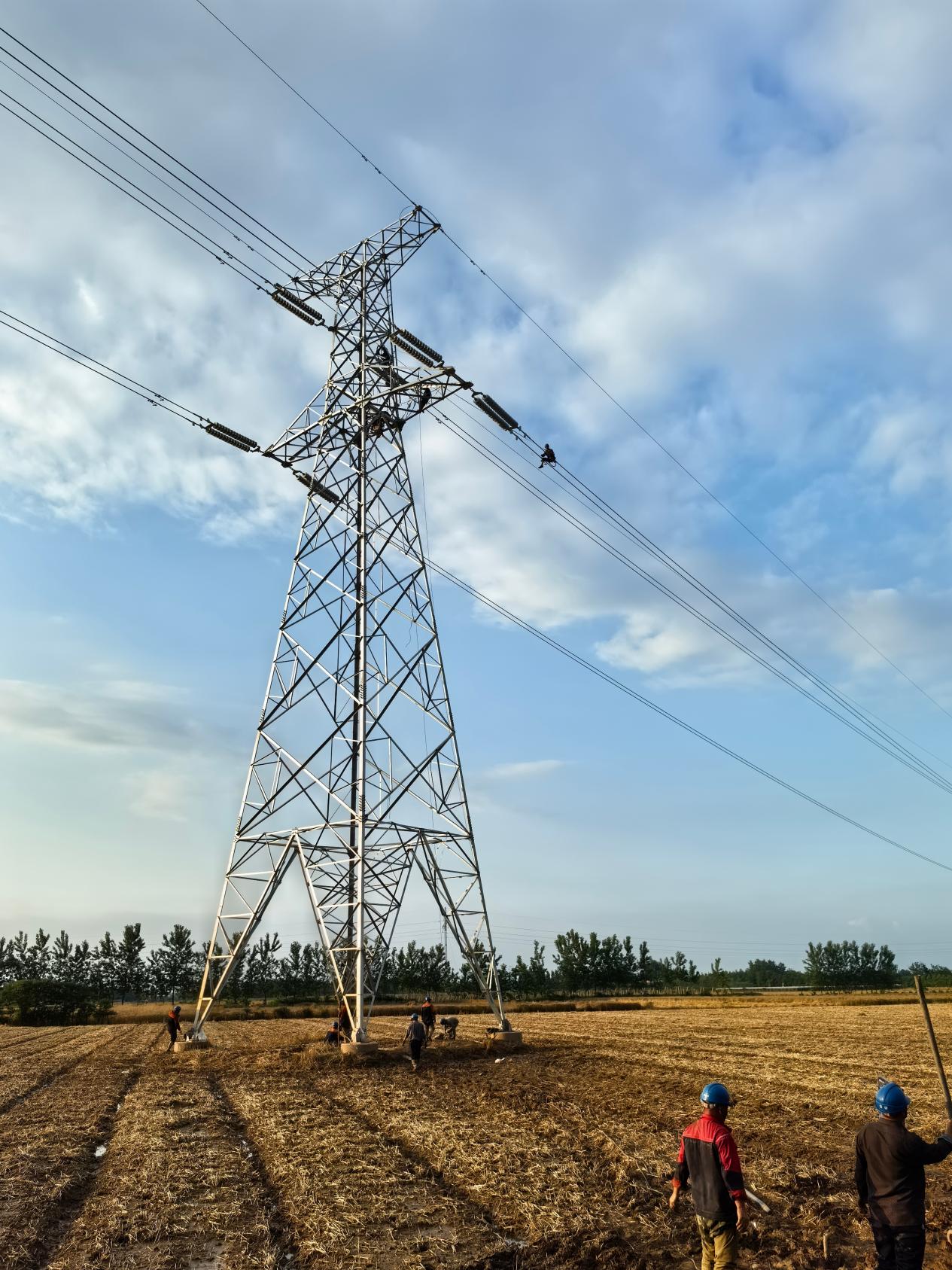

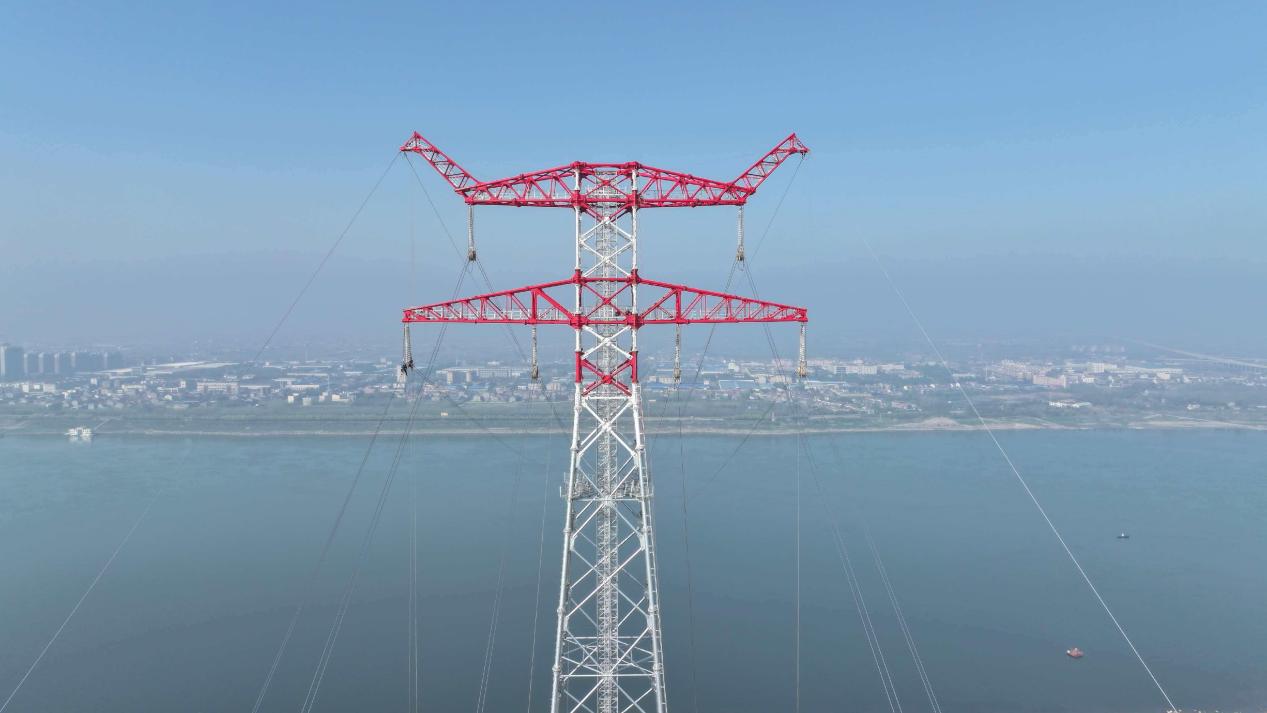

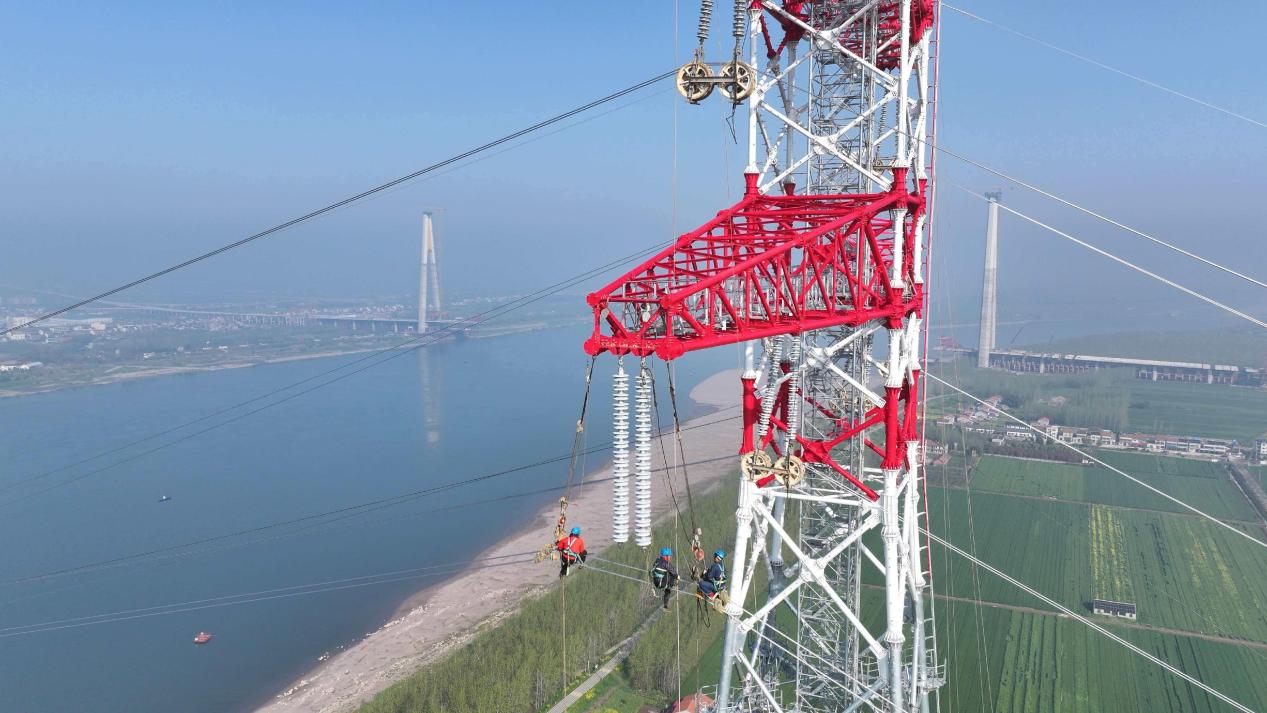

工程核心作業需跨越長江天塹,在長江兩岸組立兩座全高191.8米的雙回路鋼管塔,跨越檔距達1583米。架線期間對長江主航道實施為期8天的立體封航。深基坑、超高塔組立、超長檔距放線、水上作業及通航安全保障等多重挑戰集于一身,其技術難度、安全風險及組織協調復雜度,均創下荊州供區同類工程之最。
為確保工程安全高效推進,國網荊州供電公司主動對接海事、航道、河道管理等多家政府單位,反復協調封航時間和管控要求,依法合規辦理各項施工手續。嚴格組織設計圖紙與專項施工方案審查,深入現場開展全員安全技術交底,嚴把作業人員與大型施工器具準入關。每日召開工程夜會,當日問題當日清、次日風險提前判,確保各項工序平穩有序銜接。
科技賦能攻堅 智慧施工顯戰力

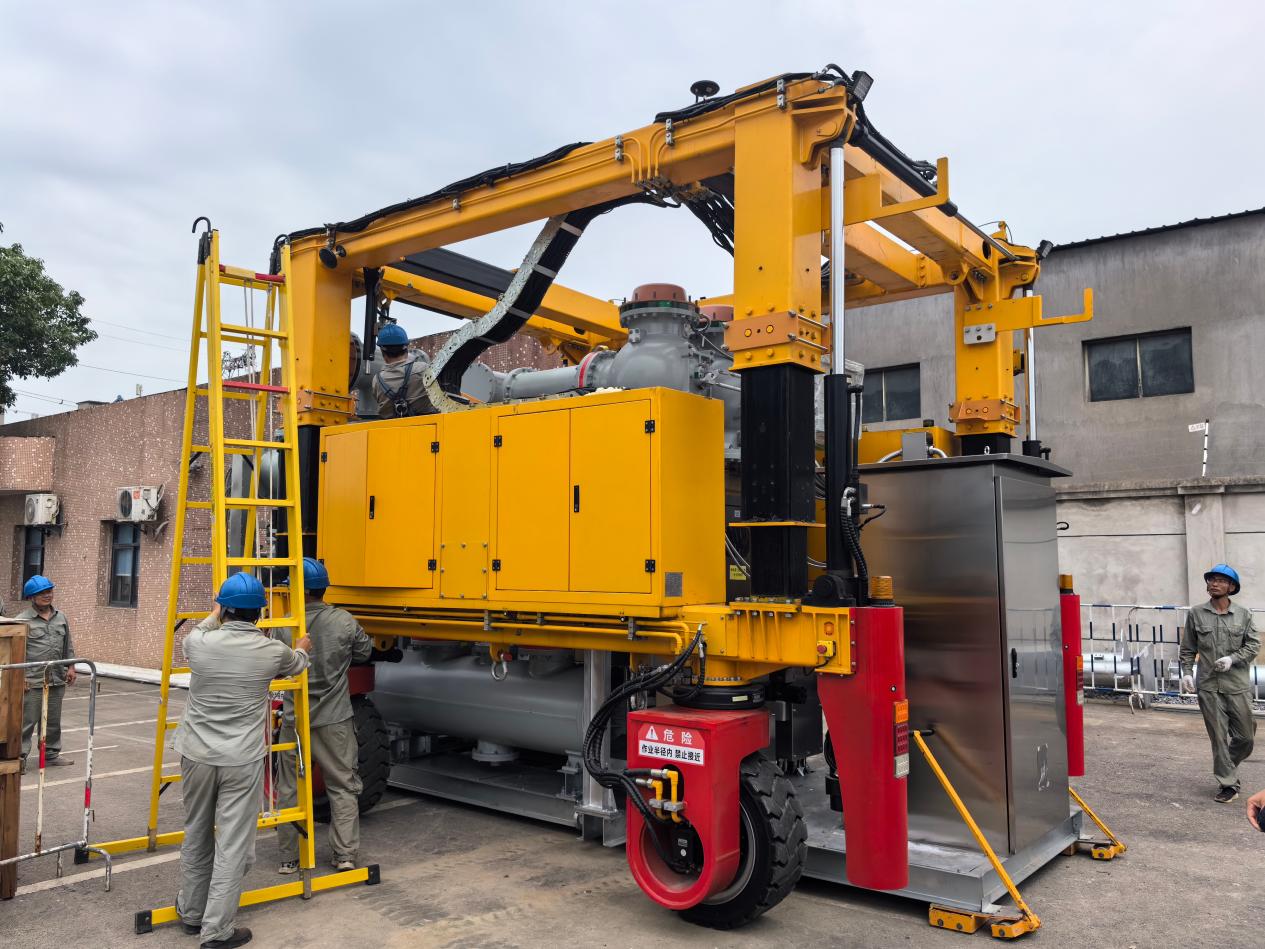

在公安220千伏變電站油公Ⅱ回間隔安裝現場,華中首臺戶外HGIS平移安裝車首次投入使用。這臺集成平移與獨立吊裝功能的設備,僅用不到2小時便完成12噸HGIS設備的精準落位。全程遙控操作,使人員遠離帶電區域與高空危險,人工成本降低60%以上,綜合施工成本降低30%以上。作業期間無需母線停電,從根源上壓降了停電時長。

建設過程中,國網荊州供電公司深度應用智慧工地管理信息系統,通過集約管控平臺實現高風險作業全域?qū)崟r(shí)監控,精準防范高空作業、水上施工、有限空間作業等各類風險。創新應用智慧工地電子作業票功能,實現施工任務、作業人員、施工進度智能匹配、線上一鍵審批,整體辦票效率提升約40%。累計排查整改各類安全隱患22處,實現施工全過程安全“零事故”。
迎戰暴雨考驗 鐵軍鏖戰保節點

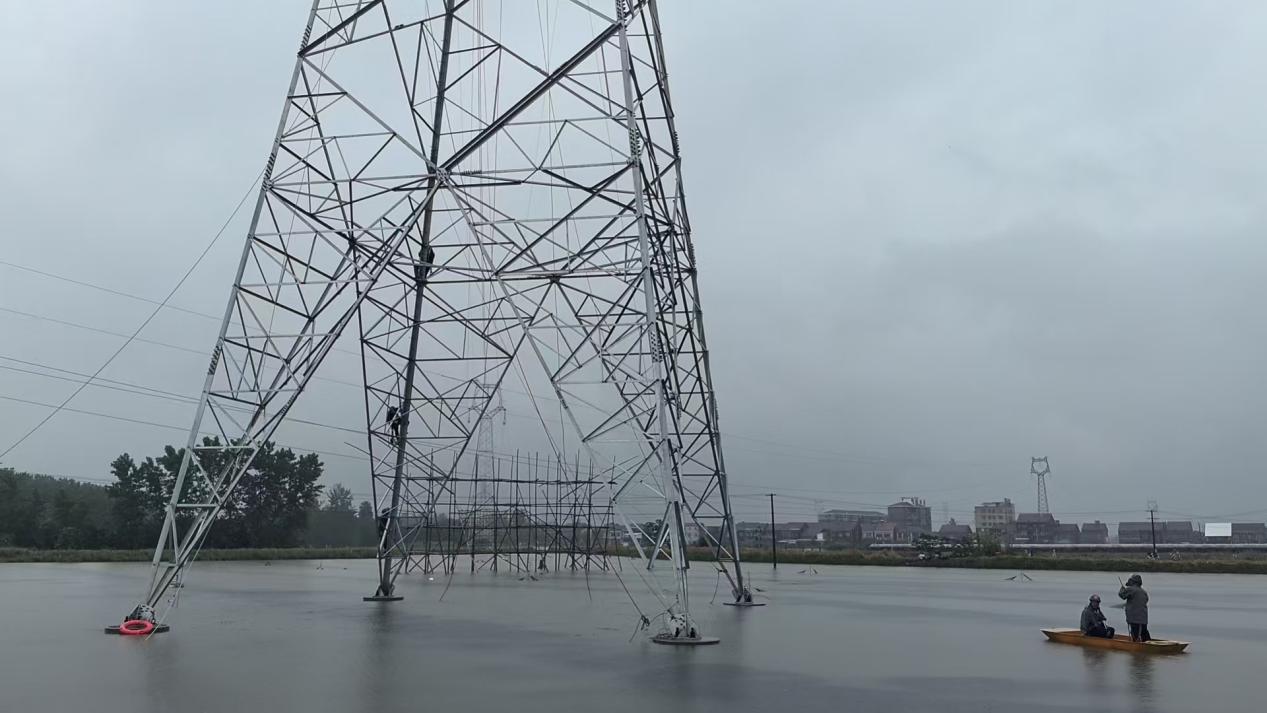

5月中旬,荊州地區遭遇持續強降雨,正值油公Ⅱ回線路架線施工的關鍵期。原計劃7天的停電窗口,因暴雨導致導線展放牽張場地被淹,有效施工時間僅剩4天,架線面臨中斷風險。
國網荊州供電公司立即啟動應急響應,緊急調配挖掘機、發電機及水泵進場,在被淹場地四周搶筑圍堰,分區抽水集中排水。施工人員跳入齊膝深的積水中搬運沙袋、檢查設備、整理工器具,通宵連續抽水作業,與時間賽跑。排水同步推進的同時,及時調整施工計劃,重新梳理放線工序,將流程合理壓縮與并軌,確保積水排空后立即恢復架線。

惡劣條件下安全底線始終不松。施工現場規范設置安全圍欄、風險管控公示牌,配置救生設備,全體施工人員全程穿戴防水服和安全防護裝備,未發生任何安全事故。

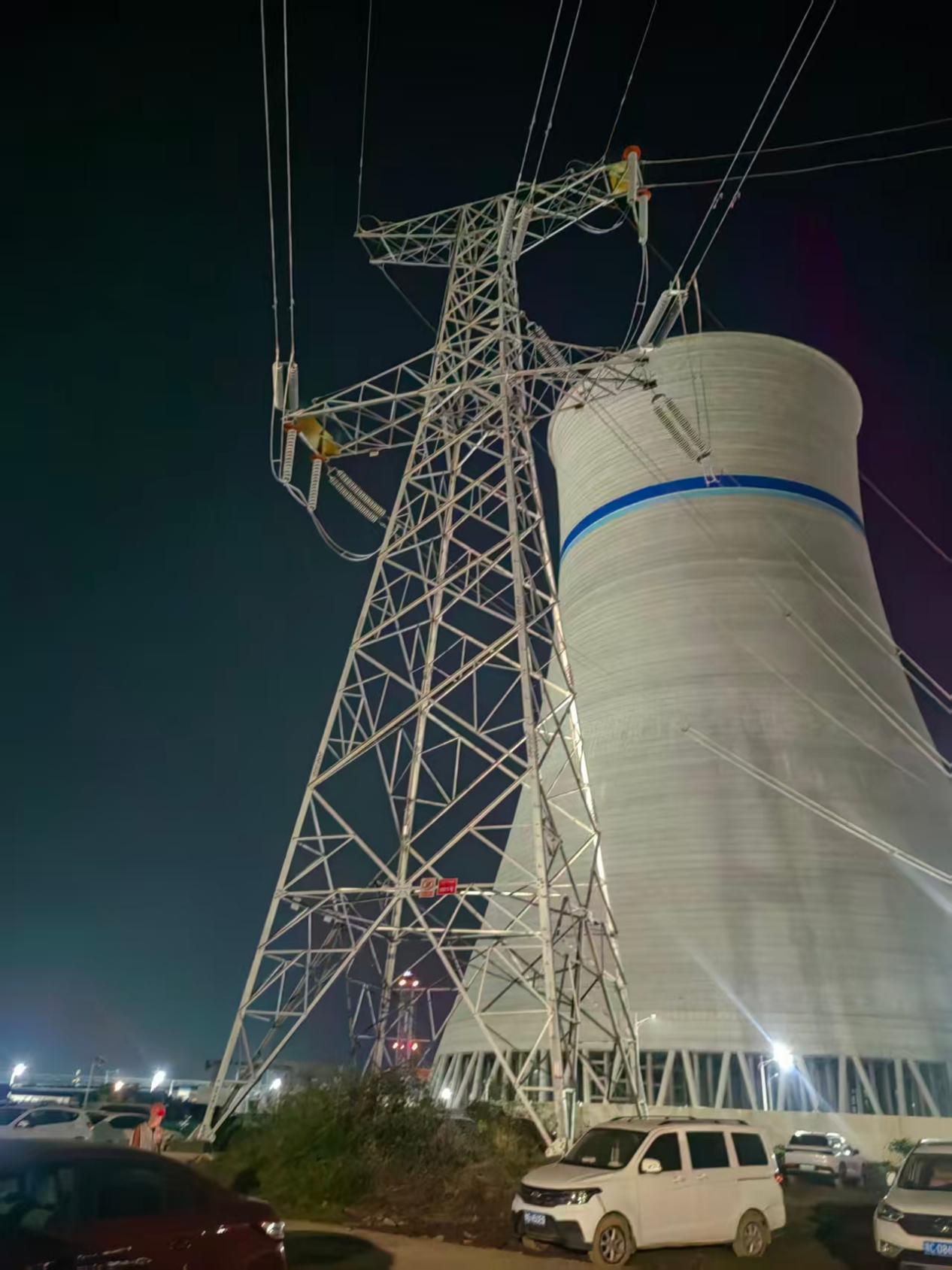

經科學統籌與晝夜奮戰,5月22日220千伏孱筆線、5月23日110千伏公南閘線分階段提前恢復送電,有效解除五級電網風險。6月4日,油公Ⅱ回220千伏線路全線貫通。
協同攻堅破難題 集約集成通坦途
面對運行變電站改擴建中停電窗口緊張、高風險作業密集等挑戰,國網荊州供電公司構建高效協同指揮體系,科學制定施工組織計劃,優化停電窗口安排,克服高考保電和“6·15”封網期雙重壓力,高效推進隨工驗收,確保工程按期投產。
與此同時,主動對接沿線鎮村,協調破解廊道清理、設備運輸、青苗補償?shù)韧獠侩y題。全體參建人員倒排工期、掛圖作戰,將節點細化到天、責任壓實到人,在實戰中磨礪了機制、錘煉了隊伍、沉淀了經驗。

湖北能源江陵電廠220千伏送出工程的順利投運,有效優化了荊州區域能源結構,顯著提升了電網輸電承載力與供電可靠性。這條縱貫江南江北的電力大動脈,進一步夯實了區域電網網架根基,為地方重大產業項目落地和經濟高質量發展提供了堅強電力支撐。

從跨越長江天塹到迎戰暴雨險情,從HGIS平移安裝車精準落位到智慧工地全程賦能,國網荊州供電公司全體建設者以實干作答,在電網建設主戰場上扛牢責任、砥礪奮進,為荊州電網高質量發展和湖北電網“三型三強”建設提質增效貢獻了堅實力量。
責任編輯:江蓬新
