來源:水電十一局 時間:2026-08-12 11:27
近日,中國電建承建的中坦能源合作與區域互聯互通典范工程“坦桑尼亞通松400千伏輸電線路項目”順利取得完工證書,為深化中坦傳統友誼作出新的貢獻。

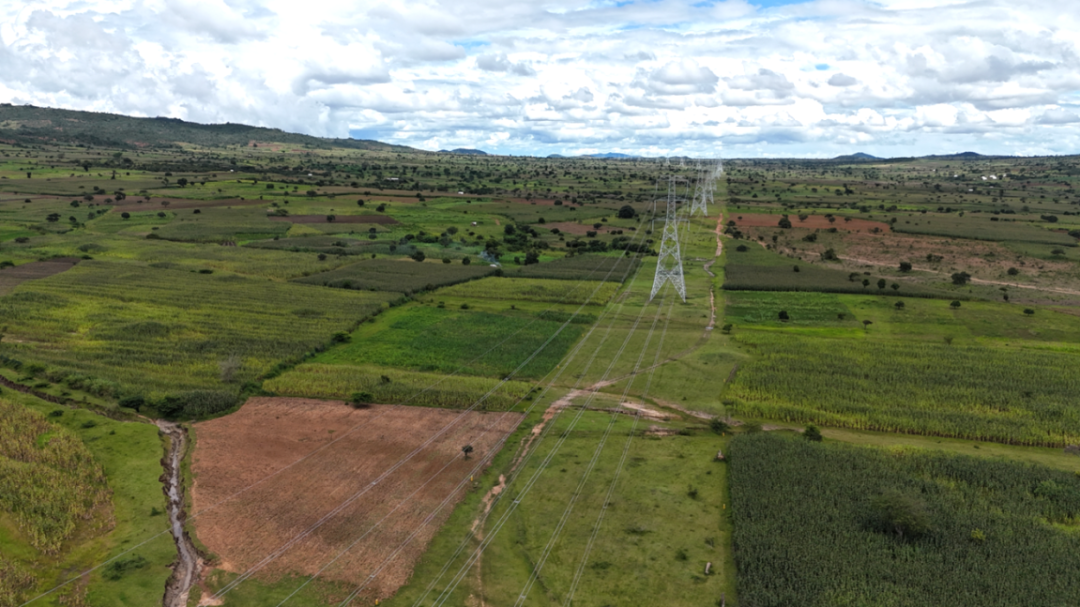

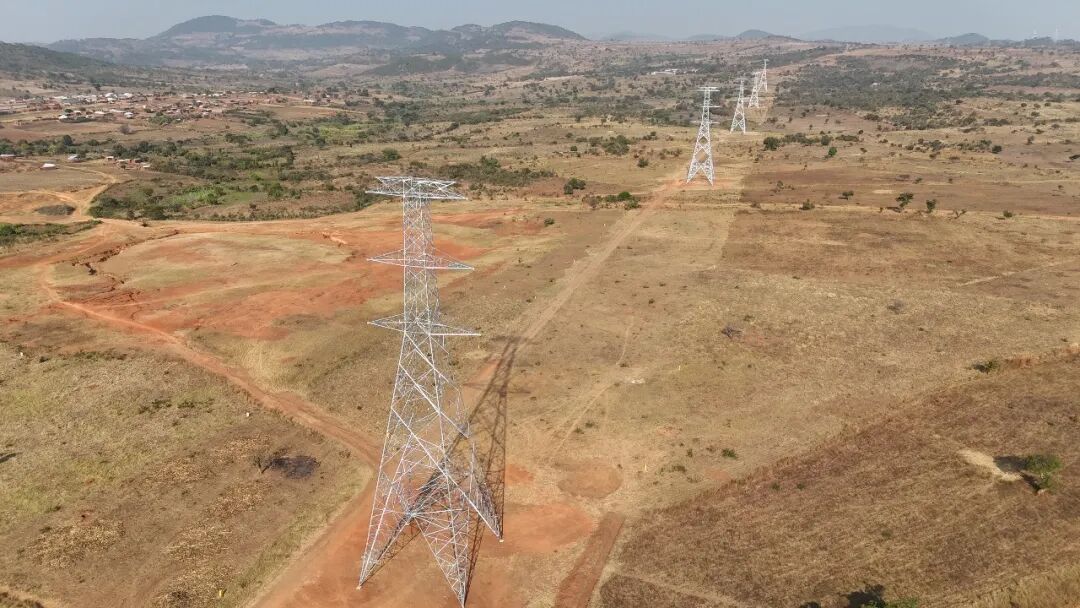

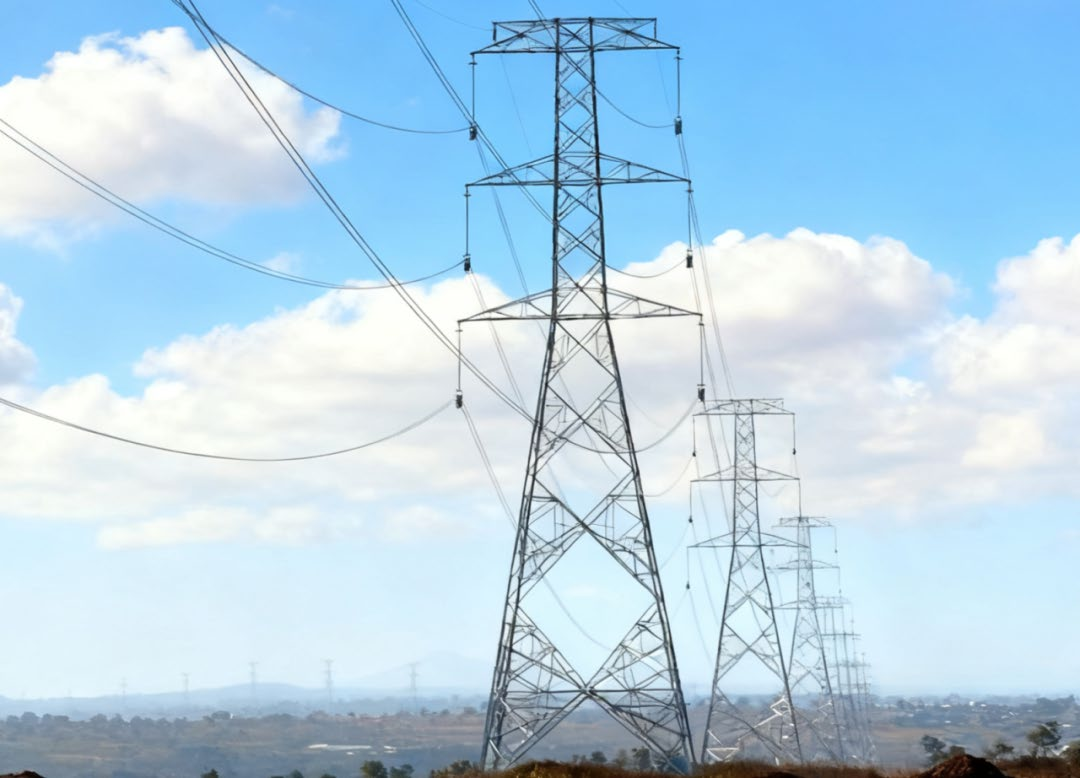

坦桑尼亞通松400千伏輸電線路項目位于坦桑尼亞西南部邊境,連接通杜馬變電站與松巴萬加變電站,施工內容主要包括497基鐵塔基礎施工、203千米架空線路施工等。

坦贊互聯400千伏輸變電線路工程是埃塞俄比亞-肯尼亞-坦桑尼亞-贊比亞區域輸電走廊的重要組成部分,整個輸電走廊將建設一條全長620千米的400千伏雙回路輸電線路。

其中,坦桑尼亞通松400千伏輸電線路項目是該工程四標段,線路全長約203千米,沿線穿越山地、丘陵、沼澤等復雜地形,跨越道路、河流及既有輸電線路等多種障礙。施工過程中,項目團隊采取平行作業的施工組織模式,科學劃分施工區段,多個隊伍及工作面同時作業,有效提升了施工效率;合理劃分人工開挖作業面,采用人工接力運輸、分段轉運等方式,及時做好材料供應和現場調配,確保了施工有序推進。同時,持續強化技術、質量全過程管控,在架線施工階段采用“1牽2”張力放線措施,嚴格控制導線展放、壓接及弧垂等關鍵工序,確保線路各項指標均優于設計及驗收標準。

通松400千伏輸電線路項目作為坦桑尼亞與贊比亞電力互聯工程的關鍵項目之一,建成后將顯著提升坦桑尼亞南部地區電力輸送效能,強化該國與東非電力聯合體的協作能力,為工業生產、農業灌溉及居民生活提供可靠電力保障,推動其能源結構向清潔化、高效化轉型。(田壯言)
實習編輯:王雪聰
