8月9日10時06分,歷經38小時46分鐘連續奮戰,國家電投集團廣西白龍核電2號機組常規島第一罐混凝土澆筑(FCD)圓滿完成,標志著常規島主體工程全面進入施工階段。

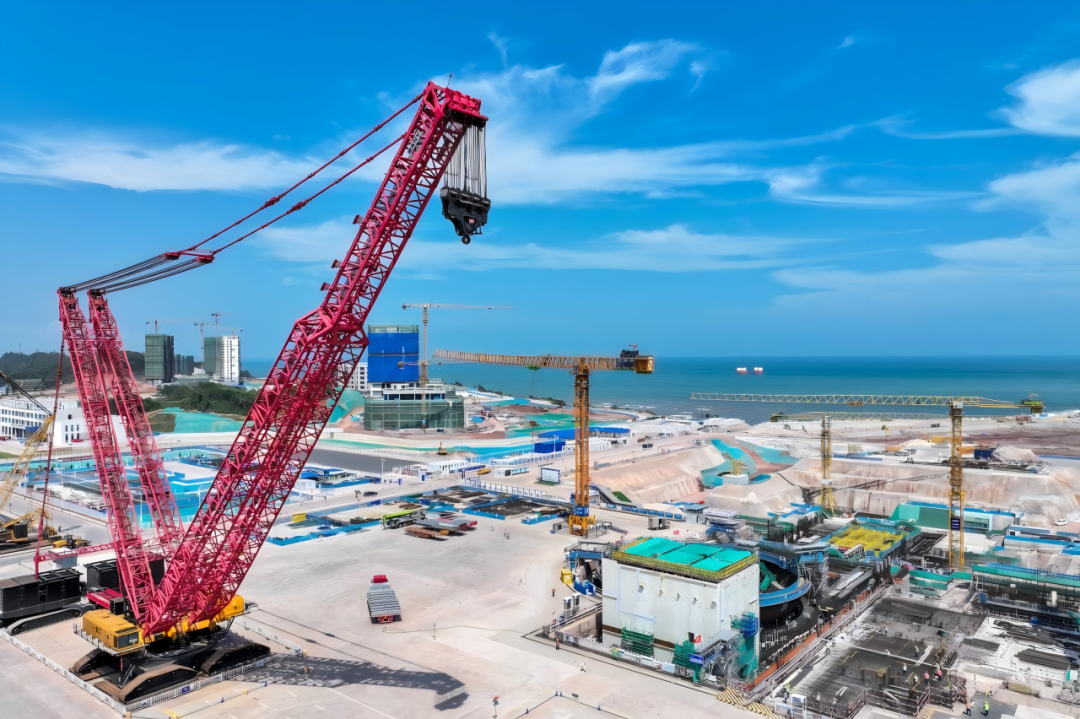

▲廣西白龍核電項目現場。
據悉,國家電投集團廣西核電白龍核電項目,是集團在西部地區開發的首座核電站,也是廣西建設國家綜合能源安全保障區的標志性工程,位于防城港市江山半島的最南端。項目規劃建設2臺CAP1000核電機組和4臺“國和一號”機組,總裝機約850萬千瓦,一次規劃、分期實施。
本次施工的2號機組常規島地下室底板采用整體筏板基礎,共劃分為9個施工區域,采用跳倉法施工;本次混凝土澆筑區域?yàn)?區,自8月7日19時20分開始,累計澆筑混凝土1732立方米,全過程安全、有序。

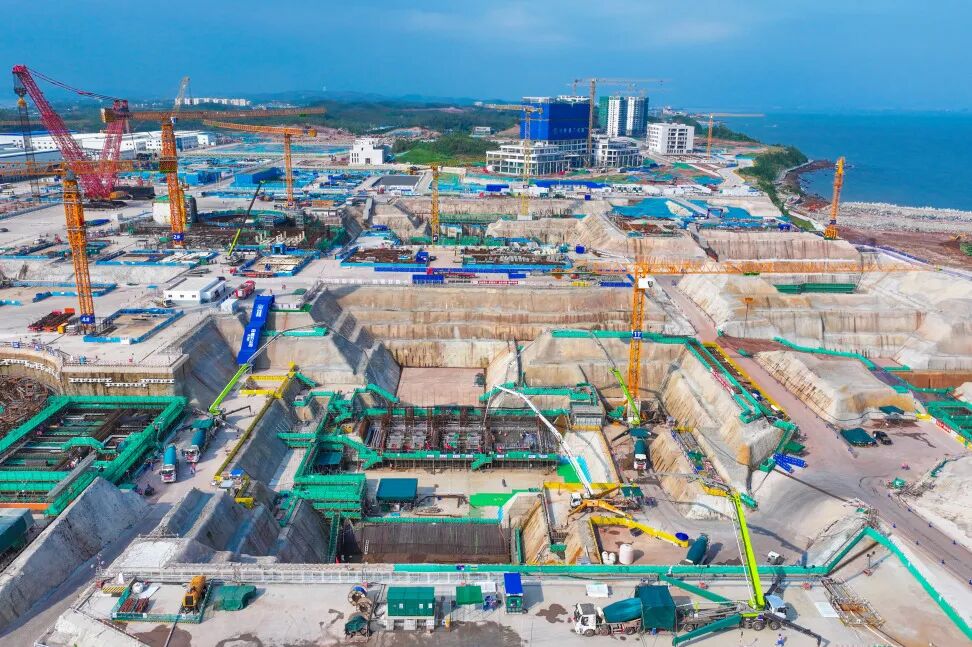

▲8月8日,廣西白龍核電項目2號機組常規島混凝土澆筑正在安全有序進行。
7月以來,臺風“美莎克”正面襲擊防城港,暴風雨接踵而至,隨后白龍核電現場持續多日高溫,給現場施工帶來極大挑戰。面對復雜惡劣的施工環境,國家電投集團廣西核電黨委統籌謀劃、精密部署,協同總包方上海核工院、承建單位中核五公司沉著應戰,組建黨員攻堅先鋒隊高標準編制施工和管理方案,系統優化施工邏輯,統籌調度資源配置,逐一破解施工難題。澆筑作業期間,項目團隊緊盯工序標準,持續強化全過程監督管控,筑牢安全質量防線,確保本次常規島FCD安全高質量實施。
此次2號機組常規島FCD是白龍核電項目建設的重要工程節點,為后續汽輪機基座及地下室側壁施工奠定了堅實基礎,為項目整體高效推進提供了有力支撐。(蔣頌 歐陽遠帆)
