來源:中國能源新聞網 時間:2025-05-20 09:33
李永鵬 劉軍
5月14日,隨著110千伏空港變側110千伏曹港Ⅰ回新建終端塔與GIS進線套管之間三相引流線順利接通并通電,國網海東供電公司實施的110千伏曹港Ⅰ回1至10號塔遷改工程順利完成,也為青海警官職業學院新校區建設項目的順利推進提供了堅強的電力保障。

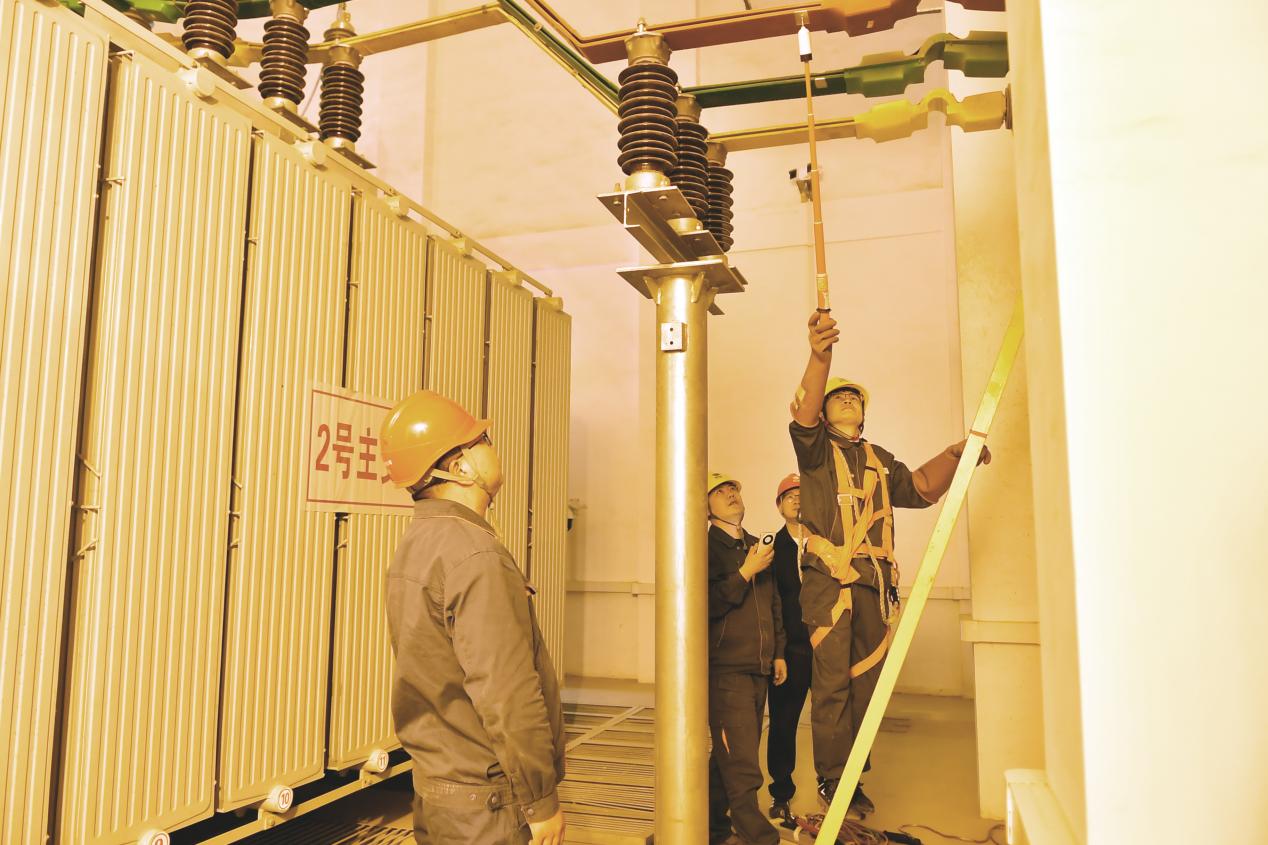

國網海東供電公司110千伏杏港Ⅰ回停電遷改期間,結合空港變?nèi)?、2號主變例行檢修、溫度計校驗。李永鵬 攝
本次110千伏曹港Ⅰ回1至10號塔遷改工程涉及范圍廣、技術難度大,110千伏曹港Ⅰ回1至6號塔與110千伏曹白線1至5+1號塔同塔架設、110千伏曹港Ⅰ回10號塔與110千伏杏港Ⅰ回119號終端塔同桿架設,曹港Ⅰ回遷改期間曹白線、杏港Ⅰ回需陪停,同時需要在有限的時間內完成原架空線路的拆除及新建電纜線路的的敷設和接入工作。

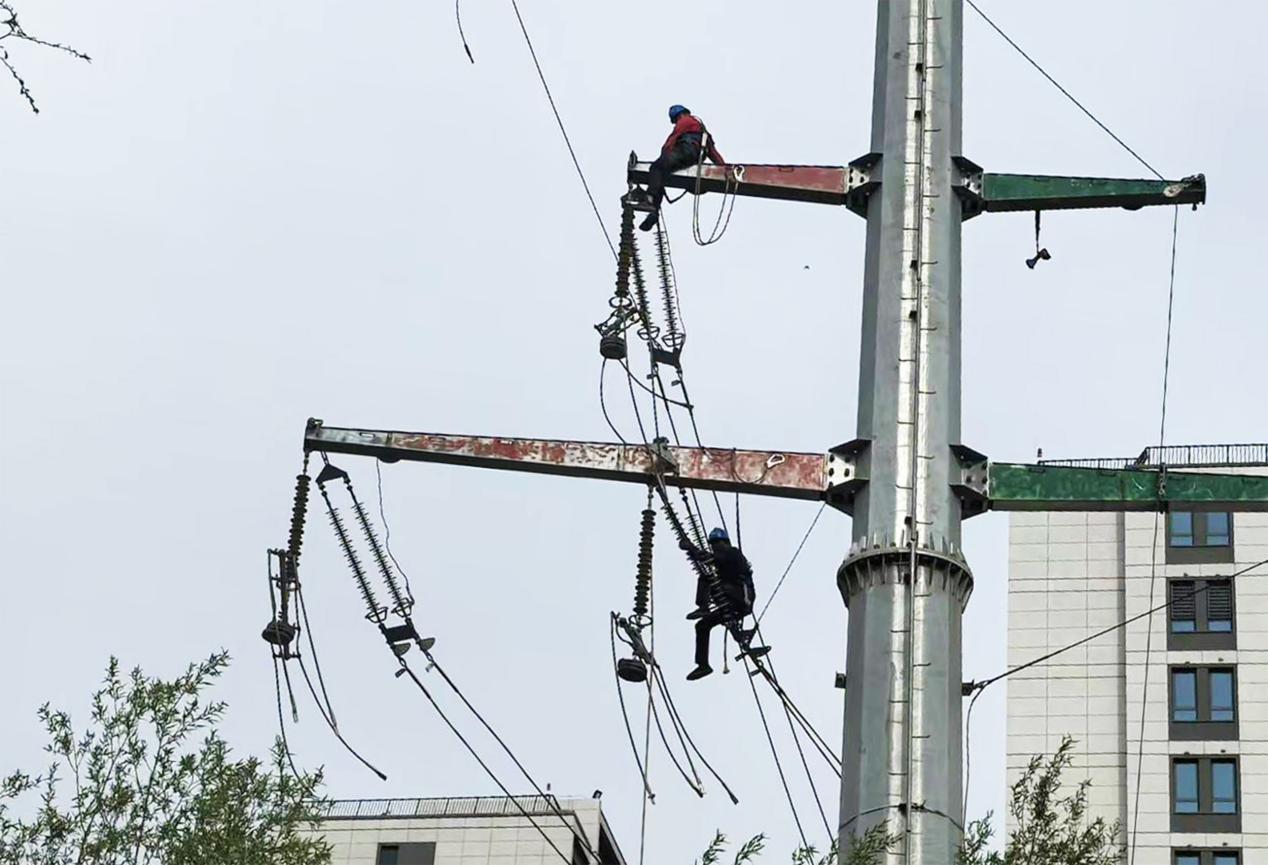

國網海東供電公司電力施工人員在110千伏空港變側新建110千伏曹港Ⅰ回終端塔。李永鵬 攝
110千伏曹港Ⅰ回線路1至10號塔、杏港Ⅰ回107至115號塔遷改期間 110千伏空港變?nèi)?,有移動公司高原大?shù)據中心、中國電信公司大數據中心、青藏鐵路公司海東西高鐵站等重要用戶,10千伏出線最大負荷達20.74兆瓦,需對21條10千伏在運線路負荷進行轉移。面對挑戰,國網海東供電公司成立了專項工作小組,制定了詳細的施工方案和應急預案,明確各階段任務和責任分工。施工人員克服了地形復雜、地下管線交錯等困難,采用先進的電纜敷設技術和設備,確保施工安全和質量。

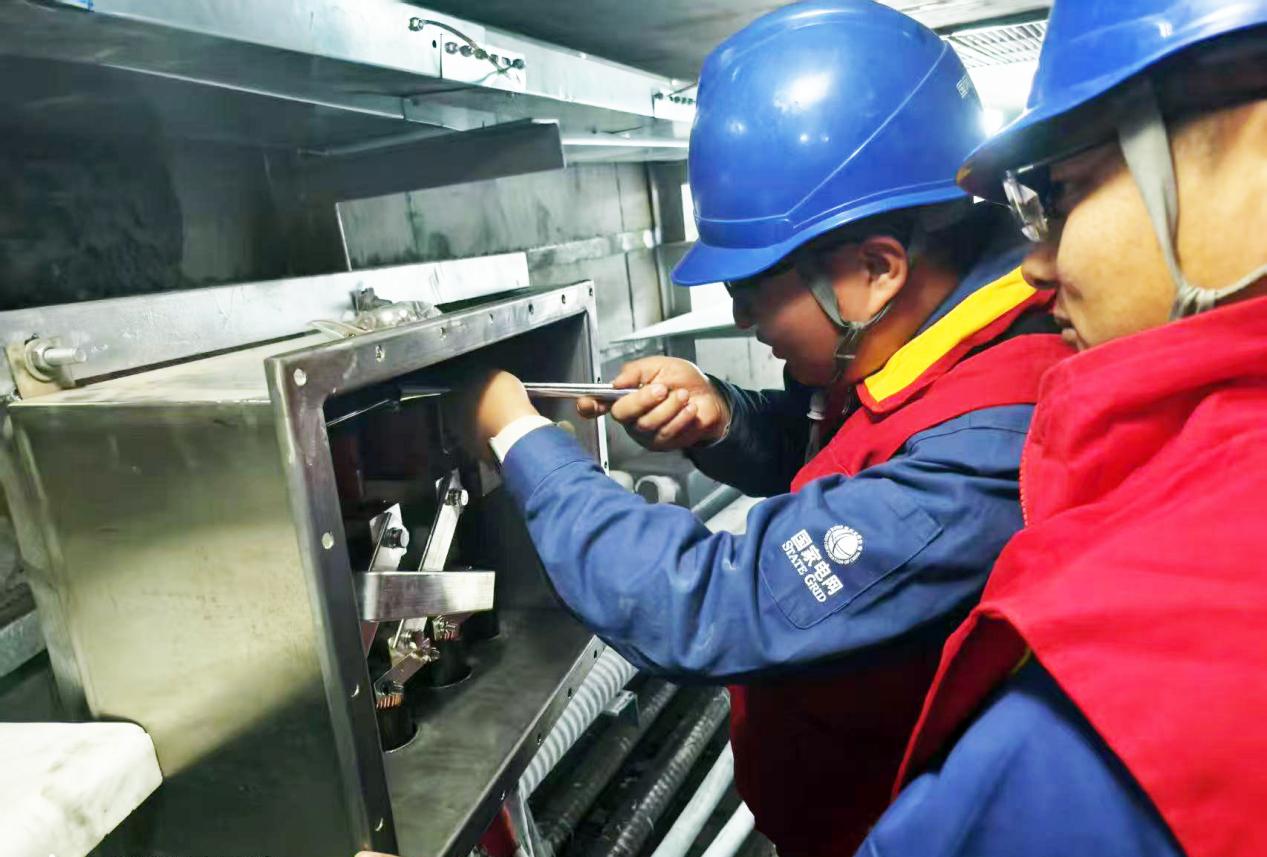

國網海東供電公司員工對遷改入地后的電纜進行投運前驗收、消缺。姜永宏 攝
位于海東市河湟新區的青海警官職業學院新校區,是青海省“十四五”教育重點工程。項目占地330畝,總投資5.12億元,規劃建設集教學實訓、警體訓練、科研創新等功能于一體的現代化公安人才培養基地。建成后將形成年培訓3000名公安專業人才、5000名在職民警的育人能力,成為青藏高原重要的漢藏雙語警務培訓中心。
“校區選址區域原有9條架空線路縱橫交錯,既存在施工安全隱患,又影響整體規劃布局。”國網海東供電公司運維檢修部主任馬育林表示,特別是110千伏曹臨II回等主干線路的遷改,直接關系到教學樓、實訓基地等核心建筑的開工進度。
面對這一“卡脖子”難題,國網海東供電公司主動作為,提前謀劃,精心組織9條輸電線路遷改入地工程,在海拔2800米的高原作業環境下,累計新建架空線路6.99千米,新建電纜22.26千米,拆除架空線路17千米。在施工組織方面,供電公司創新實施“零點工程”,將90%的帶電作業安排在凌晨0點至5點進行;建立“社區服務直通車”機制,提前3天向沿線客戶推送停電通知,施工期間居民投訴量保持為零。
截至目前,國網海東供電公司已完成110千伏曹高Ⅰ回、曹高Ⅱ、曹臨Ⅱ、曹驛Ⅱ、曹驛Ⅰ回、曹臨Ⅰ回、曹港Ⅰ回遷改投運工作。5月20日前將完成110千伏曹白線、杏港Ⅰ回遷改投運工作。屆時,制約青海警官職業學院新校區建設的障礙將被成功攻克,為這一省級重點教育工程按計劃推進贏得寶貴時間。
