來源:中國能源新聞網 時間:2026-06-29 17:38
——電建核電公司華電青海格爾木項目輸煤棧橋施工側記
董衛強 馬小川 趙云
盛夏時節,昆侖山下,亂云飛渡。在海拔3200多米的山巒起伏間,一條銀灰色的鋼鐵棧橋凌空飛架,宛如一條橫臥的巨龍,將遠處烏黑的煤炭資源與華電青海格爾木一期2*660兆瓦煤電項目廠區緊緊連為一體。這,就是中國電建集團核電工程有限公司(以下簡稱“電建核電公司”)承建的1號機組輸煤棧橋工程。

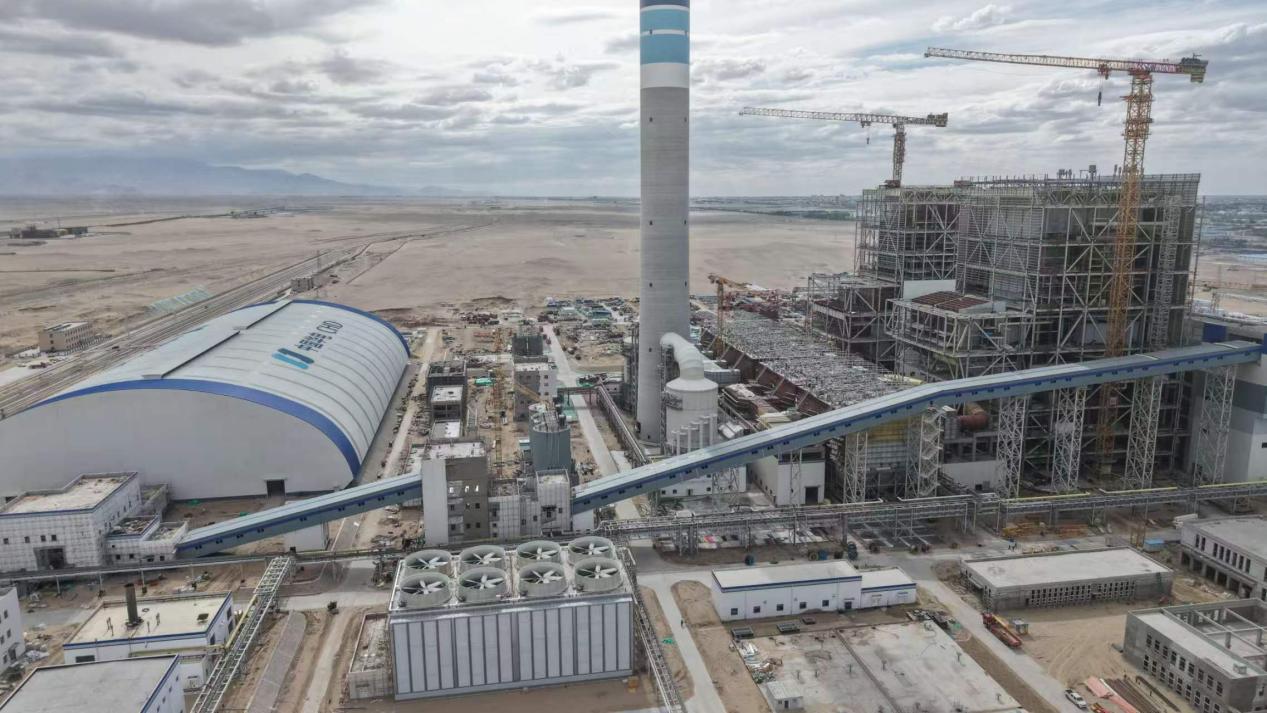

圖為華電青海格爾木項目輸煤棧橋全景。
全長345.95米的輸煤棧橋,是世界海拔最高的大容量高參數超超臨界燃煤機組能源輸送的“大動脈”。令人欽佩的是,完成這項艱巨任務的,并非某一支“王牌軍”的獨角戲,而是十六支協作施工隊伍在“核電鐵軍”統籌下握指成拳、合力攻堅的生動寫照。
由于輸煤棧橋施工戰線長、工期緊、立體交叉作業多,最高峰時近千名工人在數十個作業面同時鋪開。面對這塊難啃的“硬骨頭”,電建核電公司青海格爾木項目部從開工伊始就確立了整體“一盤棋”的思路。十六支隊伍來自天南地北,專業側重各異:有的擅長土建基礎施工、有的專攻大型鋼結構吊裝、有的精于皮帶硫化與敷設、有的則在電氣自動化領域身經百戰。
“把十六支隊伍聚攏在一起干,難在統一、貴在統一、成在統一。”青海格爾木項目部黨支部書記、項目經理王守忠在首次調度會上開宗明義。為此,格爾木項目部將十六支隊伍重新編組為四個責任區,分別設立“戰區”負責人,推行同目標、同標準、同考核的管理模式。同時,項目部黨支部成立了“高原黨員突擊隊”,在實戰中錘煉出“頂得住、沖得上、打得贏”的先鋒作風,以關鍵時刻的硬核擔當,助推輸煤棧橋施工高標準推進。
在每日清晨的站班會上,各隊隊長把當日作業內容和注意事項講得明明白白。一份不斷更新的施工進度表,讓不同工序編織成一曲錯落有致、無縫銜接的交響樂章。從“各自為戰”到“統一作戰”,現場施工進度清晰可見。
多隊伍、多專業協同,最大的難題是接口管理。一道工序交接不上,就可能產生連鎖反應:土建交安延遲一天,安裝就少一天;鋼結構吊裝滯后半天,皮帶敷設就多等半天。為了讓接口不再“卡脖子”,項目部搭梯子、鋪路子,為輸煤棧橋施工創造了有利條件。
“明天3號支架基礎具備交安條件?!?/p>
“預埋螺栓的定位復測可以提前介入了?!?/span>
類似這樣的對話,每天在格爾木項目輸煤棧橋聯絡群里滾動。各隊負責人面對面把問題擺在桌上,當場明確責任人、完成時限,實行銷號管理。

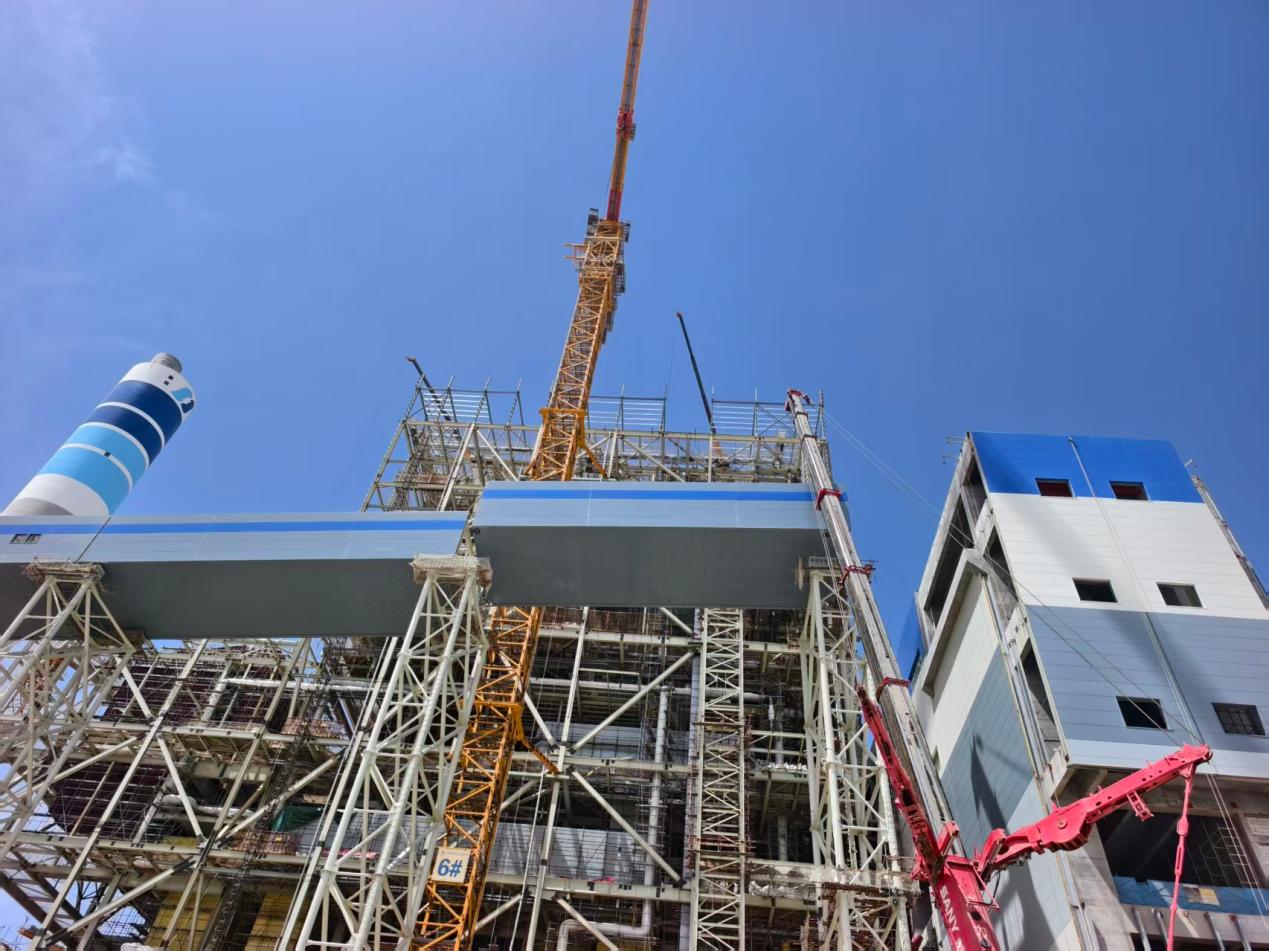

圖為華電青海格爾木項目輸煤棧橋施工場景。
高原的冬天來得格外早。氣溫驟降至零下25攝氏度,八級大風裹著砂礫打在臉上生疼,給露天作業帶來了嚴峻考驗。海拔高,項目建設者的境界更高。十六支參建隊伍沒有一家退縮。建精品工程,關鍵要保質量——這是大家內心繃得最緊的那根弦。
在鋼結構焊接作業面,焊工班在臨時搭設的防風保溫棚里連續奮戰。一道棧橋主焊縫往往需要焊工保持一個姿勢長達數小時,焊花在冰冷的空氣中格外耀眼。“一道焊縫,就是一個終身的承諾!冷一點、累一點,絕不能有半點含糊?!睘榇_保低溫焊接質量,他們嚴格執行焊前預熱、層間溫度控制和焊后緩冷措施,盡全力確保焊口一次合格。
托輥安裝是皮帶平穩運行的關鍵。安裝班組的小伙子們趴在冰冷的鋼架上,用精密水平儀反復測量、調整托輥水平度和直線度,硬是把誤差控制在毫米級。更讓人動容的是,有一支隊伍提前完成了自己標段的任務,隊長得知相鄰標段因人手不足進度滯后,二話不說,帶著十名骨干趕去增援,一干就是兩天。“分的是作業內容,不分的是責任?!边@是項目管理團隊成員最常掛在嘴邊的話。
九十多天的并肩作戰,讓原本素不相識的工友結下了深厚情誼。工地食堂里,山東煎餅、四川泡菜、河南燴面的香味交織在一起。工間休息時,送壺熱水、遞一把毛巾、用各地方言提醒一聲“安全帶掛好”,成了工地上最常見的風景。
一位干了二十多年電建項目的協作隊伍老師傅感慨道:“走南闖北這么多工地,頭一回覺得不是來打工的,是來干大事的。等到回老家,能跟親戚們說,咱在高原上也曾經跟隨電建核電公司架過一條彩虹嘞?!?/span>
