來源:中國能源新聞網 時間:2024-11-01 17:09
中國能源新聞網訊(劉金山 祁生軍)10月28日,隨著最后一臺(2號)機組轉子順利吊裝就位,國家能源集團青海公司瑪爾擋水電站5臺水輪發電機組轉子已全部吊裝完成。這標志著該站機電設備主體部分全部安裝完成,正式進入設備總裝階段,為瑪爾擋水電站實現年底全部機組按期投產發電目標奠定了堅實基礎。

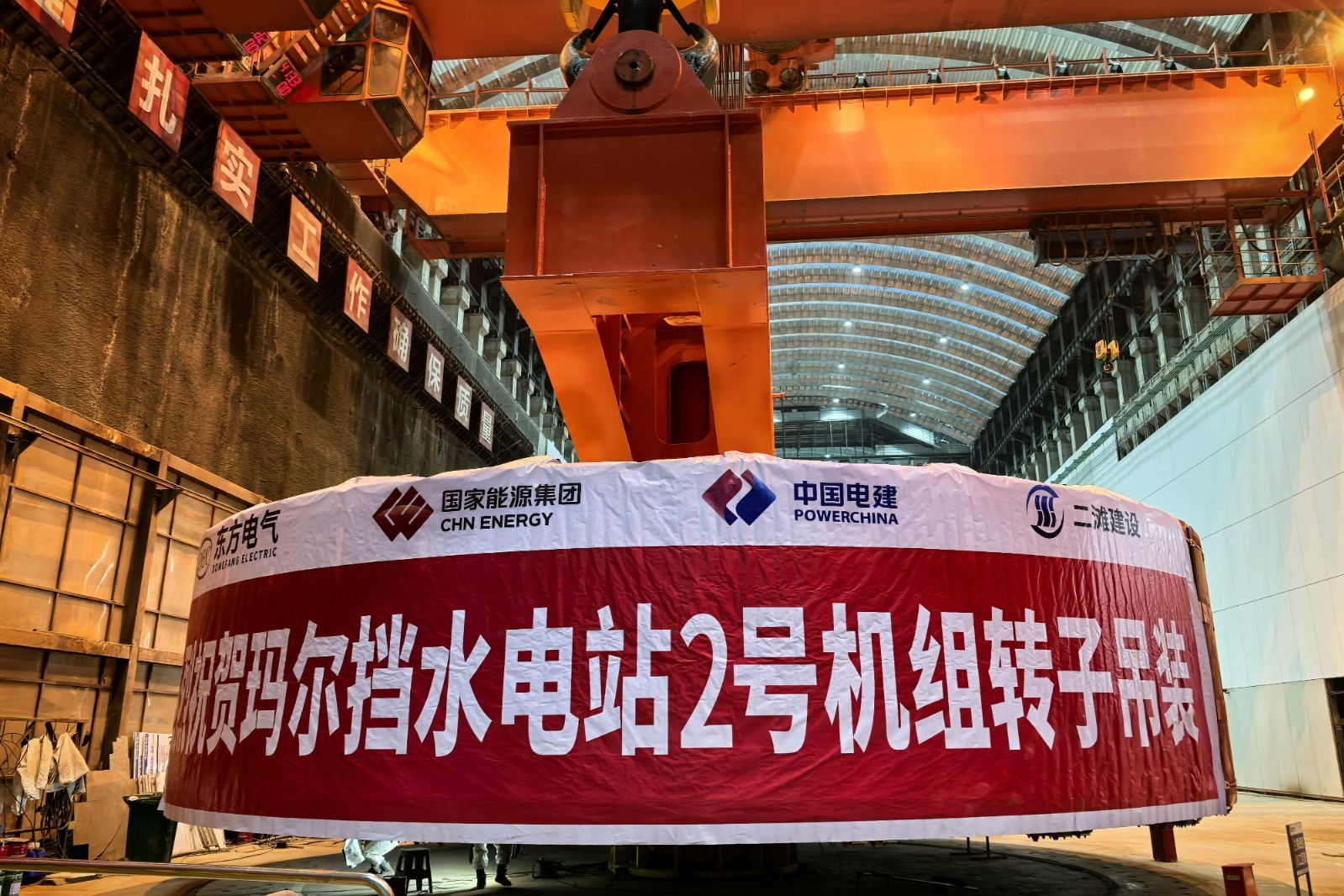

?瑪爾擋水電站2號機組轉子吊裝現場。
瑪爾擋水電站位于青海省果洛藏族自治州瑪沁縣拉加鎮,所處地區平均海拔3300米,總裝機232萬千瓦,預計12月底全部機組投產發電。電站全部投產后,平均年發電量達73.04億千瓦時,可滿足182.5萬個年用電量為4000千瓦時的家庭用電需求,相當于每年可節約標準煤約220萬噸、減少排放二氧化碳約816萬噸,具有良好的經濟效益、環境效益和社會效益,為促進青海省新能源規?;_發應用和打造黃河上游清潔能源基地提供強有力支撐。
瑪爾擋水電站2號機組轉子由轉子支架、磁軛片及磁極等主要部分組成,組裝完成后外圓直徑約12.8米,最大高度約3.08米,起吊總重達1050噸,是水輪發電機組安裝過程吊裝重量最大的部件,也是直接影響機組長期、安全、穩定運行的核心部件。為確保機組安裝質量,該公司按廠家說明書和國標要求重點把控轉子支架焊接工藝、磁軛片疊裝質量以及轉子圓度偏差,實現組裝安裝驗收一次合格。結合往期轉子吊裝經驗,該公司優化轉子吊裝專項方案,組織人員聯合橋機廠家對橋機及吊具進行專項安全檢查,吊裝前組織安全技術交底,對各安全風險點進行提醒,細化各部位人員職責分工,最終確保了轉子一次性吊裝就位。
責任編輯:楊娜
