中國能源新聞網訊(熊雙菊 王銳)4月19日,隨著雙極直流系統一次性送電成功,國網湖北直流公司±500千伏宜都換流站2026年度檢修工作圓滿收官。
宜都換流站作為三峽電力外送工程“宜華直流輸電工程”的送端站,保持著連續16年無強迫停運的優異成績。該工程于2006年正式投運,自投運以來,宜都換流站已累計向華東地區輸送清潔電能超2123億千瓦時,為三峽水電入滬提供了重要支撐。

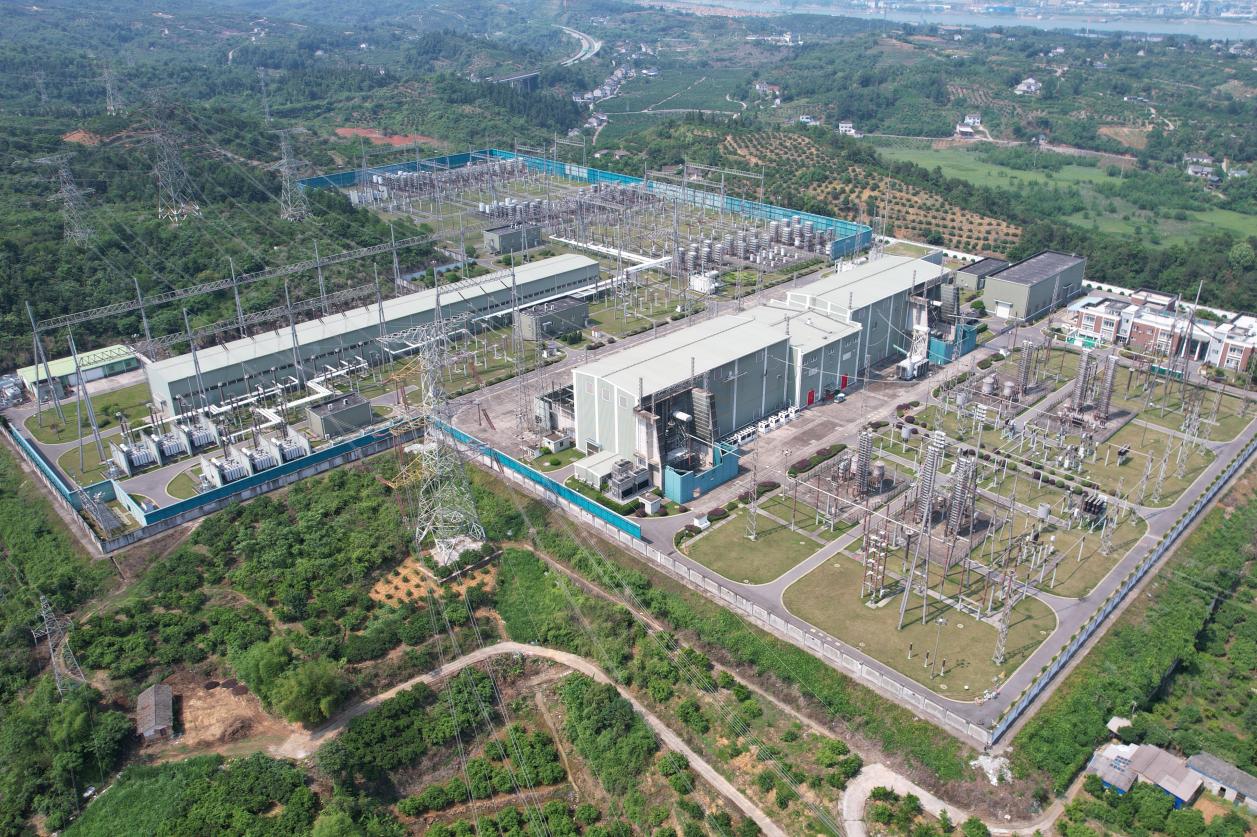

國網湖北直流公司±500千伏宜都換流站全景圖。邵波攝
本次年度檢修歷時7天,檢修設備1343臺(套),完成例行檢修項目18項,差異性檢修項目31項、針對性檢修項目20項、技改大修項目7項、消缺項目15項、隱患治理項目10項、技術監督項目8項。

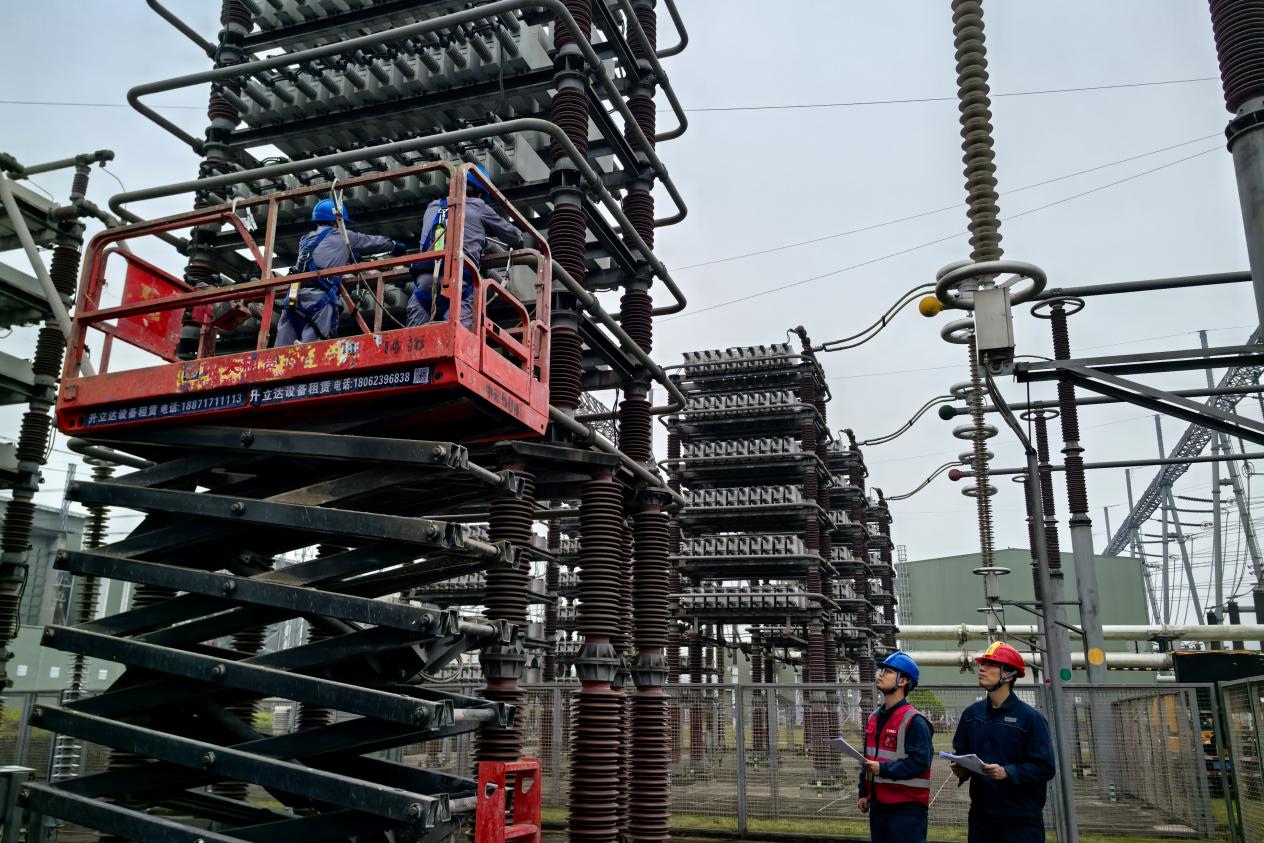

國網湖北直流公司人員在交流濾波器場監護作業。馮興龍攝
“今年的年度檢修時間比去年更緊、節奏比去年更快,但質量絲毫不能打折扣?!币硕紦Q流站站長邵波表示。面對工期緊張、交叉作業多、240余名參檢人員協同作戰的復雜局面,國網湖北直流公司提前謀劃、周密部署。檢修前,組織技術骨干深度分析歷年檢修數據與設備運行狀況,制定詳細檢修策略,明確各環節責任人和時間節點;檢修過程中,嚴格執行“兩票三制”與標準化作業流程,安排經驗豐富的監護人全程旁站監督,確保安全措施落實到位。該公司同步設立“無違章作業現場獎”激發全員主動性,保障檢修全程緊湊有序、安全可控。

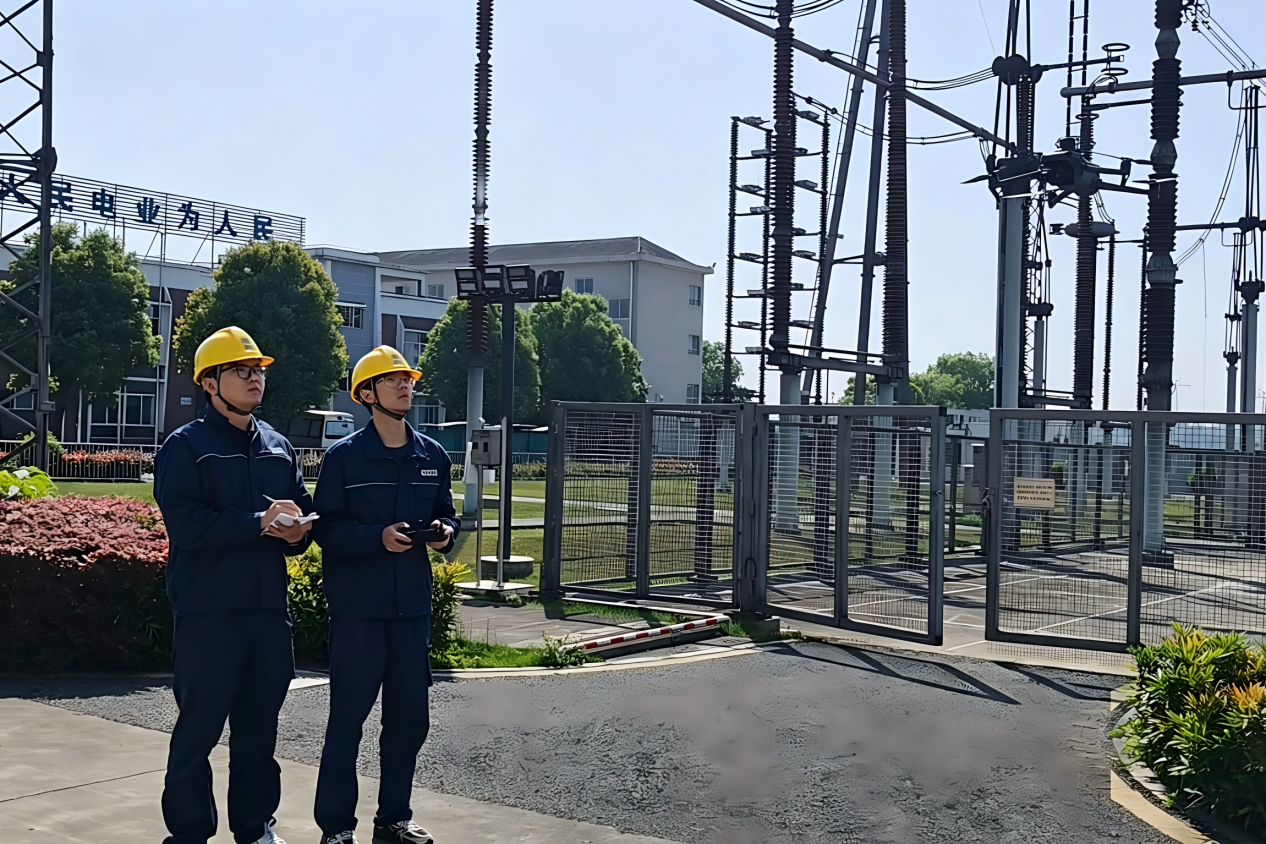

國網湖北直流公司運維人員使用無人機驗收檢修項目。邵波 攝
在站內直流場區域,運維人員曹欣瑞、馮興龍操控的無人機騰空而起,靈巧穿梭于高空構架之間,對避雷器引線接頭、絕緣子串等部位開展立體化掃描驗收。借助無人機搭載的高清攝像頭,運維人員可通過顯示屏“零距離”查看設備狀態,相比傳統望遠鏡驗收方式,驗收效率與質量均得到大幅提升。與此同時,其他運維人員同步開展端子箱接線緊固、保護裝置定值核對工作,形成“空中巡查+地面核驗”的立體驗收模式,確保每一臺設備均“體檢合格”。
據悉,此次年度檢修期間累計完成無差錯倒閘操作5008項、無違章辦理工作票35張。本次檢修全面消除了設備隱患,為即將到來的迎峰度夏用電高峰做好了充分準備。
