來源:中國能源新聞網 時間:2026-04-20 14:32
中國能源新聞網訊(李崢 薛博)2026年4月18日,隨著最后一相導線在秦巴群山間平穩牽引到位,甘肅至浙江±800千伏特高壓直流輸電線路工程(陜4標)圓滿實現全線貫通。作為國家“西電東送”“隴電入浙”能源戰略的核心骨干工程,該標段自2025年6月破土動工,國網冀北北京送變電有限公司建設者披荊斬棘、攻堅克難,歷時9個月艱苦奮斗,提前里程碑工期7個月完成建設,在陜西段6個標段中率先全線貫通,為工程整體按期投運筑牢了堅實根基。

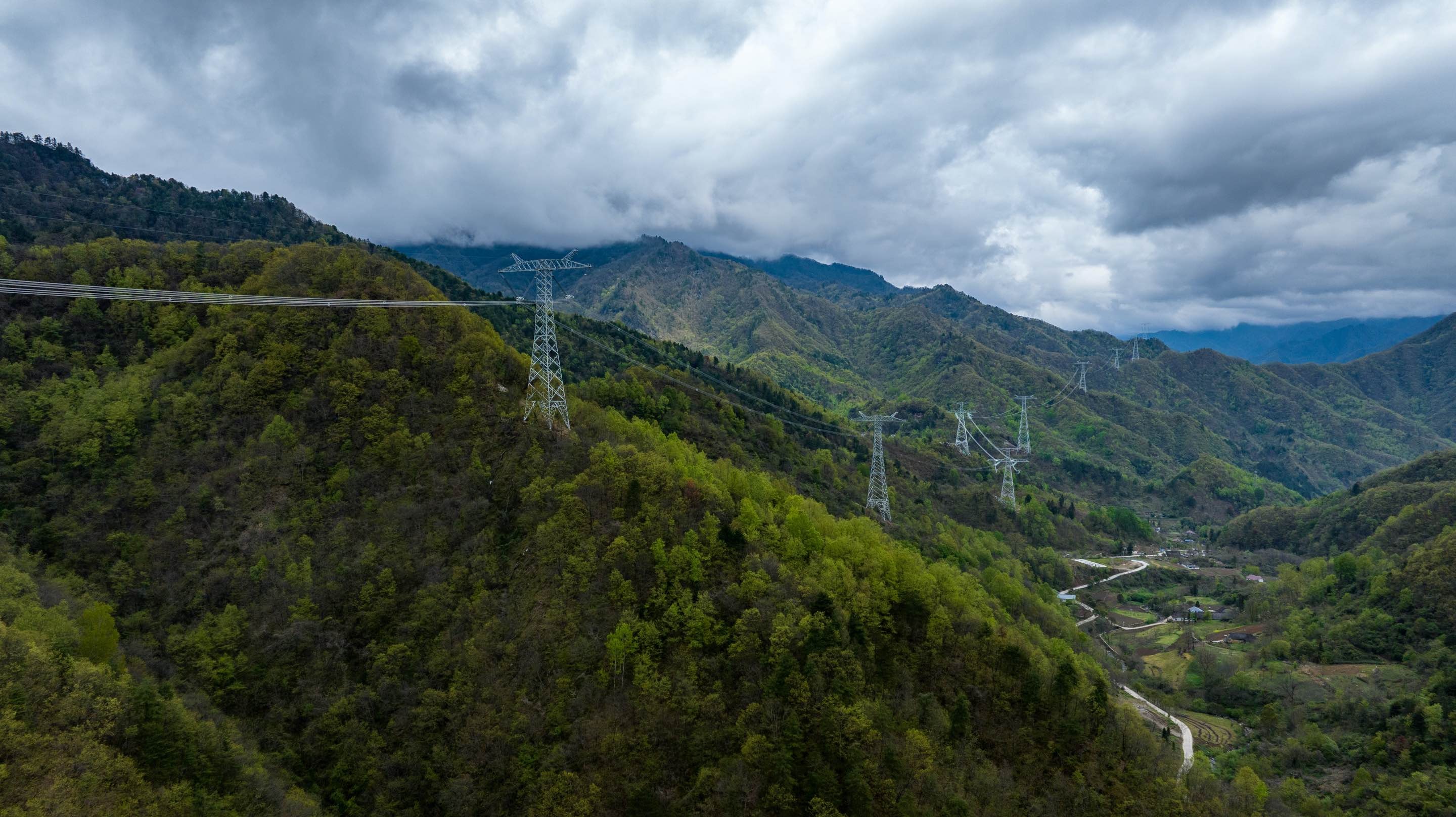

甘浙特高壓陜4標線路全長93.429公里,新建鐵塔190基,縱貫陜西省安康市,全程穿梭于陜南深山峻嶺之中。項目區段高山峻嶺占比高達71.5%,山地占比28.5%,是陜西段線路最長、塔基最多、地形最險、海拔最高、索道架設數量最多的標段。這里山高坡陡、交通閉塞,多數塔位需徒步2小時以上方能抵達,加之汛期連綿降雨、冬季冰雪封山、外部協調難度大、交叉跨越密集,施工環境之惡劣、建設難度之高,堪稱特高壓線路施工的極致挑戰。
面對秦巴天險的重重考驗,項目部以黨建為引領,堅守安全、質量、生態三大底線,以精益管理、技術創新、實干擔當,破解一道道施工難題,鐫刻下特高壓建設的硬核實力與綠色擔當。
筑牢安全防線,破解山區監管難題。項目施工區段溝壑縱橫,部分路段坡度超60度,山路崎嶇濕滑,現場監管與隱患排查難度極大。項目部始終將安全放在首位,落實主動式安全管理,配齊深基坑保命護板、太陽能智能監控、火種檢測儀等專業裝備,緊盯深基坑、高空作業、索道運輸、林區防火等關鍵環節。創新打造“空中無人機巡查+地面智能監控+移動布控球”立體化管控模式,依托太陽能智能監控實現施工全過程全天候在線值守,現場監管覆蓋率達100%,管理人員通過手機即可實時掌控現場動態,徹底打通山區安全監管堵點。項目全程實現無違章、零事故,斬獲國網安委辦、省公司多項“無違章現場”殊榮。
堅守生態優先,踐行綠色施工理念。為守護秦巴山區綠水青山,項目部針對塔位高程1000~1960米、地形山狹谷深的特點,摒棄傳統施工便道,全線架設150條總長300公里的運輸索道,以架空運輸替代地面開挖,最大限度減少臨時占地、樹木砍伐與山體擾動,累計減少山體擾動面積超萬平方米,從源頭杜絕大面積地表植被破壞,實現工程建設與生態保護共生共榮,繪就人與自然和諧共生的建設畫卷。

攻堅技術堵點,提速工程建設進度。2025年陜南“秋淋”汛期長達40余天,暴雨引發多處山體滑坡、道路損毀,材料運輸一度陷入停滯。項目部迎難而上,創新施工方式:用無人機吊運索道構件,破解高空運輸難題;改裝輕型履帶運輸車,打通雨季泥濘路段運輸通道;配備大型移動電源,解決山區供電難題,實現施工現場“零火種”,徹底消除森林消防隱患。通過一系列技術創新,成功破解30余處運輸堵點,保障190基鐵塔材料不間斷供應,全力奪回汛期延誤工期。

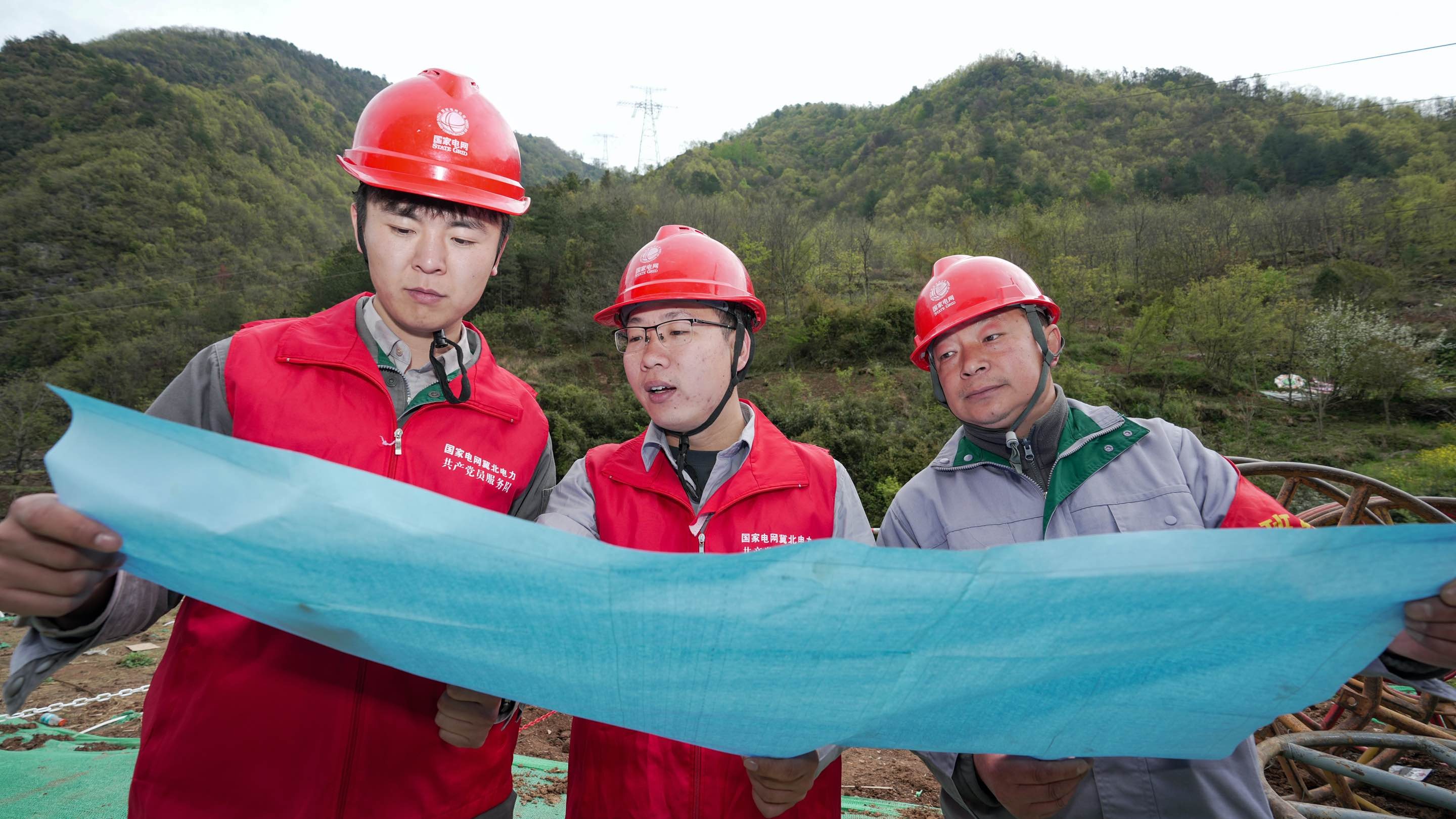

嚴守質量匠心,打造精品標桿工程。項目部秉持精益求精理念,實行自有人員全過程旁站監督,細化每一道施工工序,建立完善質量獎懲機制,實現190基基礎聲測管檢測合格率100%。針對“三跨”關鍵區段,全程開展X光檢測,96根重要跨越耐張線夾全部合格,在險峻復雜的山區環境中,以匠心工藝筑牢工程質量防線。

統籌跨越攻堅,刷新建設進度紀錄。項目涉及3處提前架線段、7處重要跨越,需同步跨越多條高壓輸電線路及包茂高速等交通樞紐,跨越檔距達700~800米,協調難度極大。參建人員發揚“京師鐵軍”精神,主動對接、超前謀劃,多專業反復論證優化施工方案,高效完成各項重難點跨越任務,為工程高效推進掃清全部障礙。
此次全線貫通,是甘浙特高壓陜西段建設的重大階段性勝利。這條橫跨東西的能源大動脈,未來將每年輸送甘肅清潔能源超360億千瓦時,有力助推國家“雙碳”目標落地,為華東地區經濟社會高質量發展注入源源不斷的綠色動能。北京送變電有限公司將繼續堅守初心、精益求精,全速推進工程收尾、驗收工作,以一流精品工程獻禮國家能源戰略,彰顯央企使命與擔當。
