來源:中國能源新聞網 時間:2024-01-03 17:40

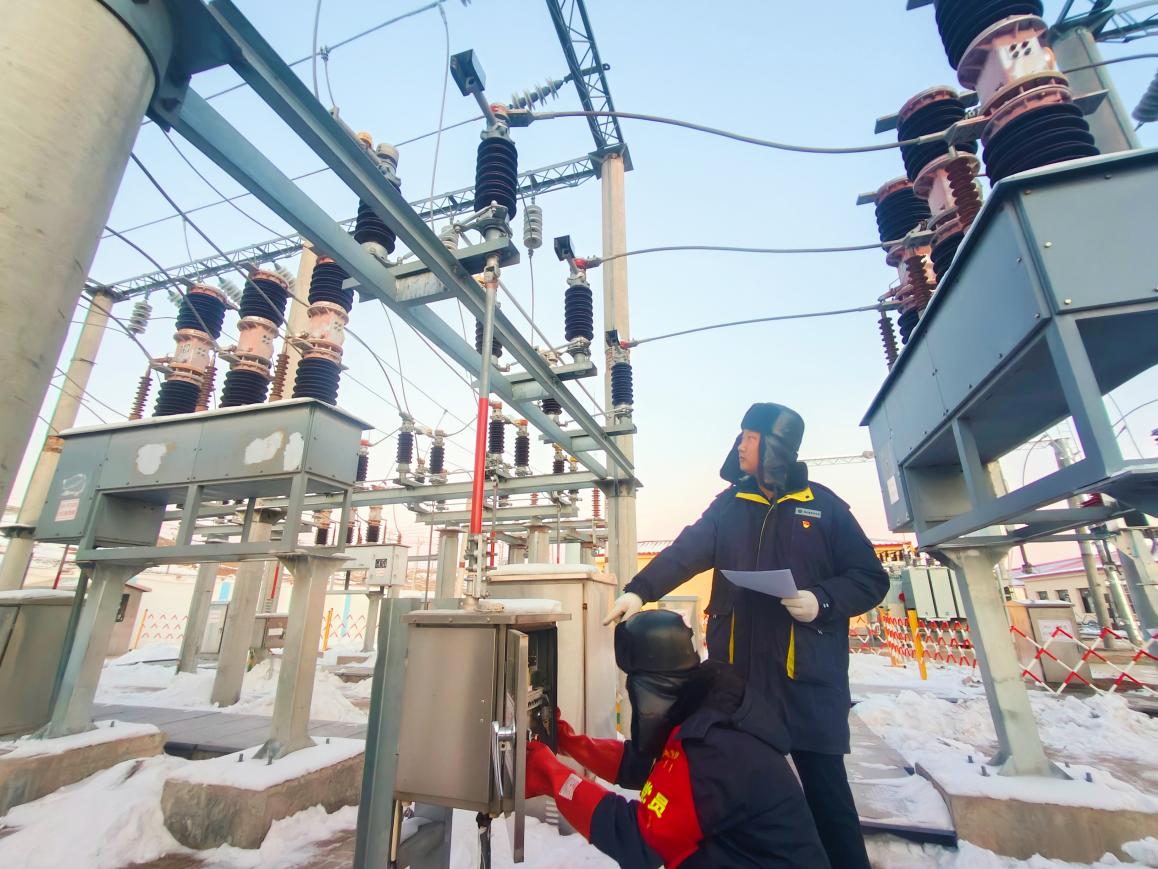

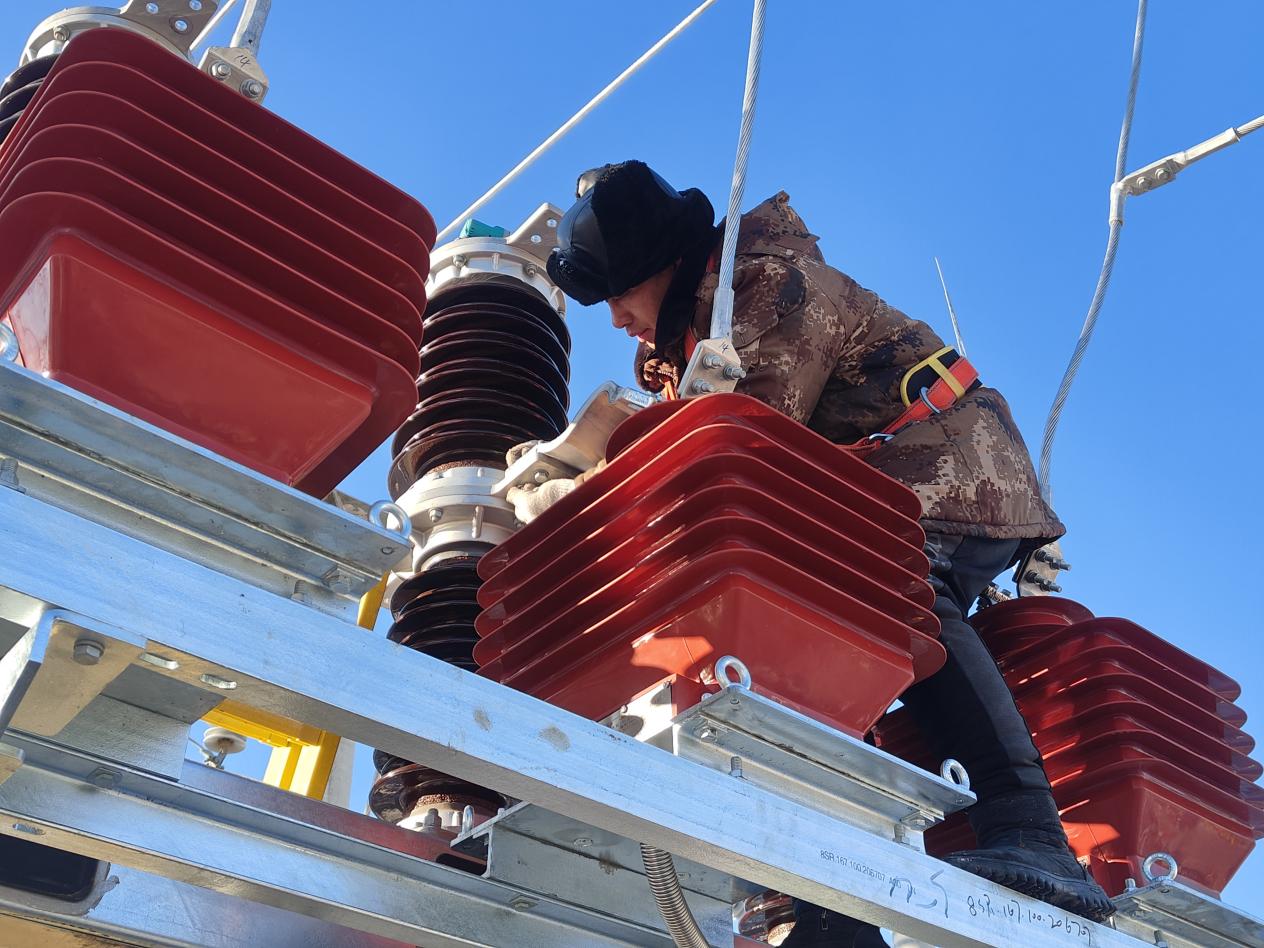

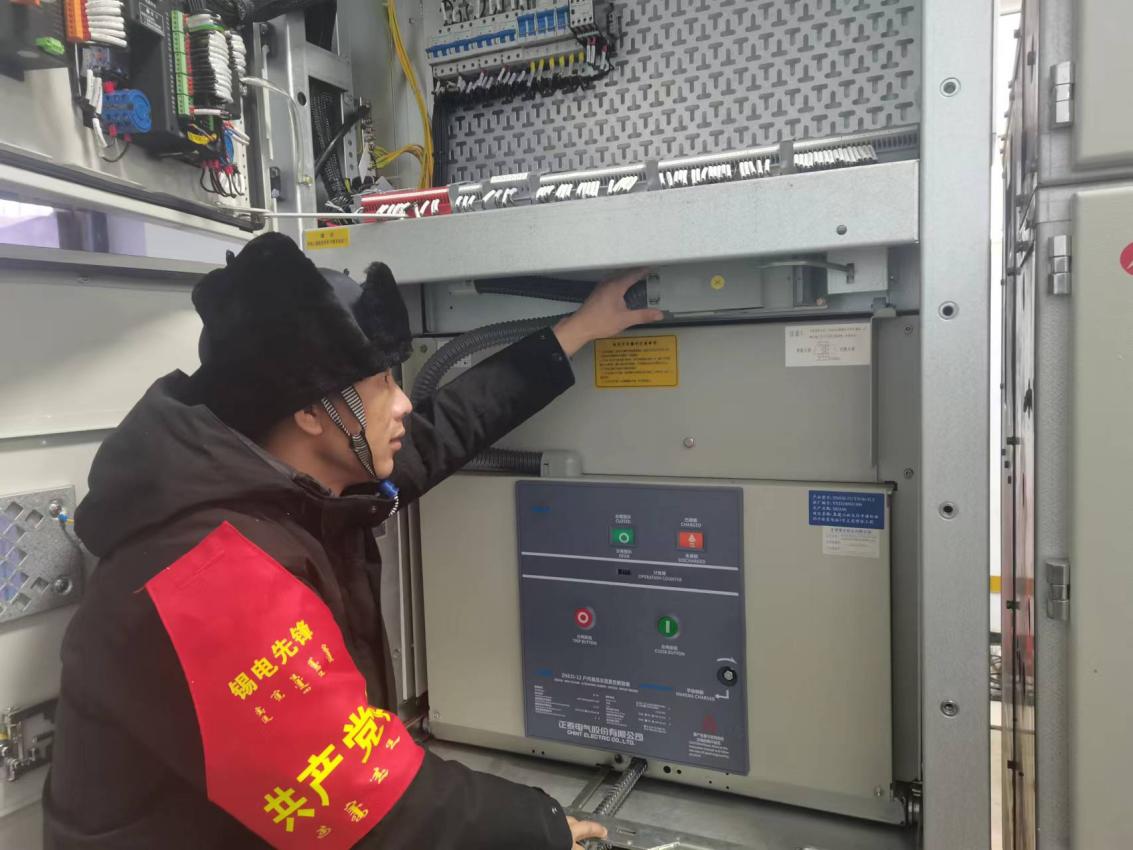

中國能源新聞網訊(范佳鑫 周騰飛 祁建敏)2023年12月29日14時30分,相序核對無誤,千斤溝35千伏變電站1號主變沖擊合閘、帶負荷測試合格,標志著內蒙古電力集團錫林郭勒太仆寺旗供電公司2座變電站主變擴建工程正式完工,為“兩節”期間用電提供可靠保障,為迎峰度冬“充電”蓄能。

35千伏千斤溝變電站、35千伏紅旗變電站2座變電站承擔著55行政村,10戶大工業,600多個園區約45萬畝耕地春灌秋收的供電任務。

2023年太仆寺旗迎峰度夏期間電力負荷居高不下,電網運行壓力較大。因此,太仆寺旗供電公司決定通過技改的方式,實現3座變電站主變?cè)鋈莞脑臁?/p>

據悉,此次增容改造工作時間緊、難度大、任務重,為減少停電時間、降低對電網的影響,該公司克服了現場嚴寒天氣、施工環境惡劣等困難,精心制定主變擴容施工方案,統籌編排檢修計劃,重點對現場查勘、工作票、作業人員、安全教育培訓、安全工器具和施工機具等內容進行多次檢查,為主變更換工作做好前期準備。同時,通過轉移負荷和優化配網運行的方式,做到不影響用戶正常用電,確保主變更換工作安全優質高效完成。
本次增容改造工程歷時110天。經過施工人員連續奮戰,35千伏千斤溝變電站1號主變、35千伏紅旗變電站1號主變、35千伏五面井變電站1號主變順利更換,今后將有效提升轄區兩大農業種植地區供電能力,為人民群眾在2024年迎峰度夏期間的生產生活用電提供可靠保障。
責任編輯:楊娜
校對:江蓬新
