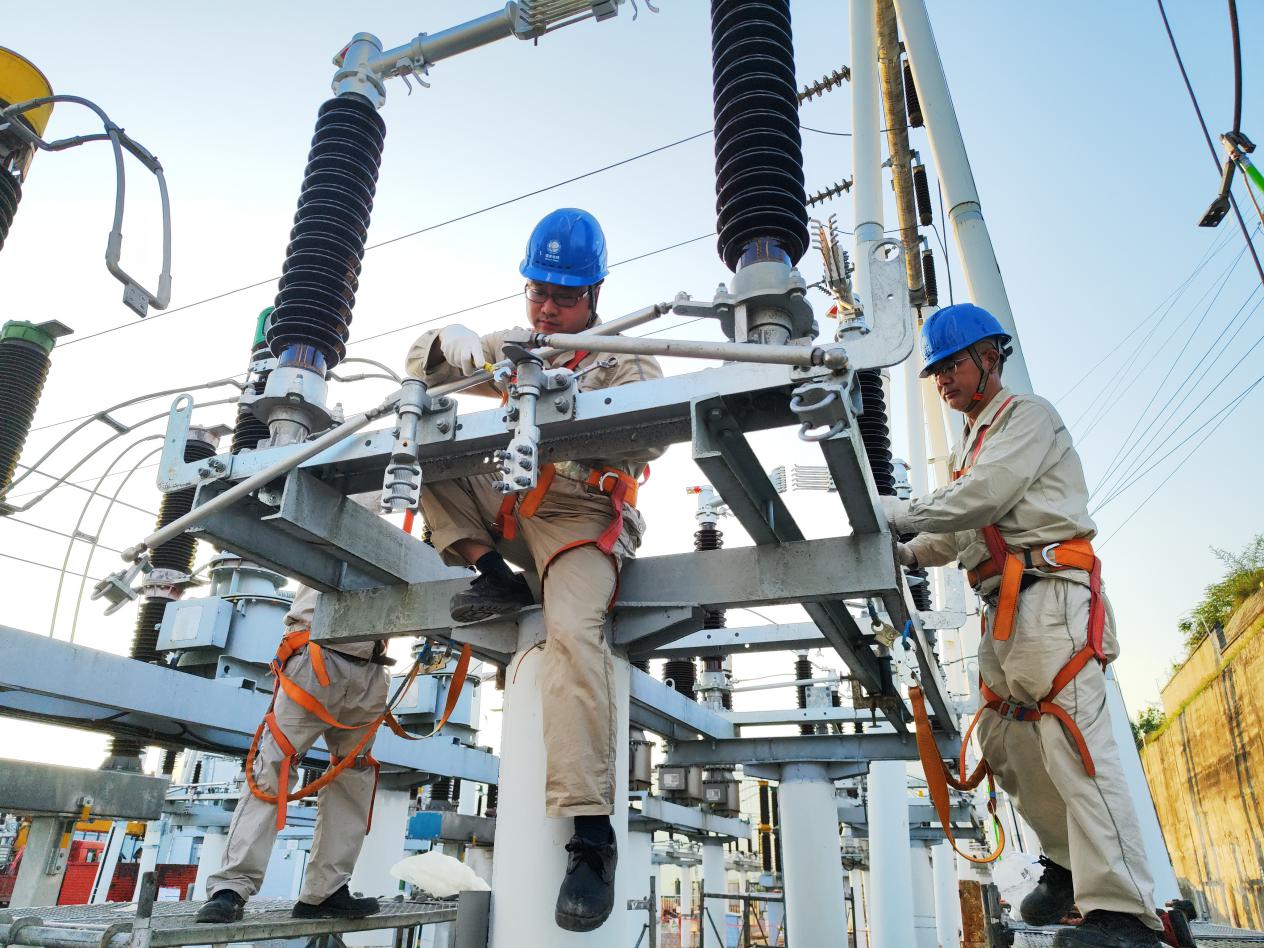

中國能源新聞網訊(羅建 陳鑄)10月23日20時,隨著重慶忠縣110千伏龍蛇背變電站110千伏龍凈線送電合閘成功,為期10天的龍蛇背110千伏二母刀閘大修自主實施項目順利完工。
龍蛇背變電站作為忠縣城區主供變電站,其110千伏刀閘設備已運行20余年,存在機械結構操作卡頓、局部發熱隱患。為提升城區供電可靠性,國網重慶忠縣供電公司計劃更換安裝110千伏刀閘10組,同時將原手動操作機構改為電動操作機構,涉及一次設備安裝、調試,二次電纜施放、接線、自動化調試等工作。為減少了高空作業和地面作業、一二次作業的交叉面,該公司輸變電運檢中心提前一個月制定工作計劃,進行現場勘察,編制“三措一案”。同時,該公司以本次大修項目為契機,將本次工作交由變電檢修班、變電二次班全程自主實施完成,著力提升基層班組人員技術技能水平,全力開展全業務核心班組建設工作。

變電檢修班班長彭金紅作為現場工作負責人,提前針對工作內容提前對一線人員進行了培訓,并結合現場安措布置,再次對工作班成員進行安全交底,確保高空與地面作業、一二次作業的交叉面安全有序進行?!翱醋屑?xì),這里的線應該接到這個端子?!痹邶埳弑抽_關場刀閘操作端子箱的接線現場,變電二次班班長田維勝也在現場指導班員進行二次接線工作。
為了提升關鍵業務自主實施能力,從刀閘的拆除、安裝到二次電纜的施放、接線、調試,所有過程都由班組骨干帶領青年員工自主進行,通過“以老帶新,邊干邊學”的方式,將工作任務落實到一人一個刀閘、一人一個操作箱。在施工過程中,班組間互相學習交流,加強了班組人員工作聯動的默契。與此同時,2023屆新員工在現場技術專家指導下,現場了解了刀閘閉鎖原理、信號線、控制線功能等知識點,參與了剝電纜、做電纜接地線、包熱縮套管等實操鍛煉,為青年員工積累了寶貴的工作經驗。
值得一提的是,由于本次大修項目涉及高空作業,傳統搭設腳手架的方式效率較低,輸變電運檢中心首次在該項目實施中使用了高空作業車,大大提升工作效率,并降低了安全風險,“這是我們首次在變電站使用高空作業車,以后大家要多學習使用這一類新設備,會更快的提高全業務核心班組建設成效?!迸斫鸺t在工作結束后對工作班成員說。
本次項目累計完成10組老舊刀閘的拆除及電動操作刀閘的安裝調試,消除3類8條設備隱患,在提升區域電網可靠性的同時,鍛煉了一線隊伍。下一步,該公司將持續貫徹落實重慶電力全業務核心班組建設部署,并以主產協同方式開展35千伏白石變電站主變增容改造工程項目,進一步提升基層班組成員的技能水平,保障電網安全穩定運行。
