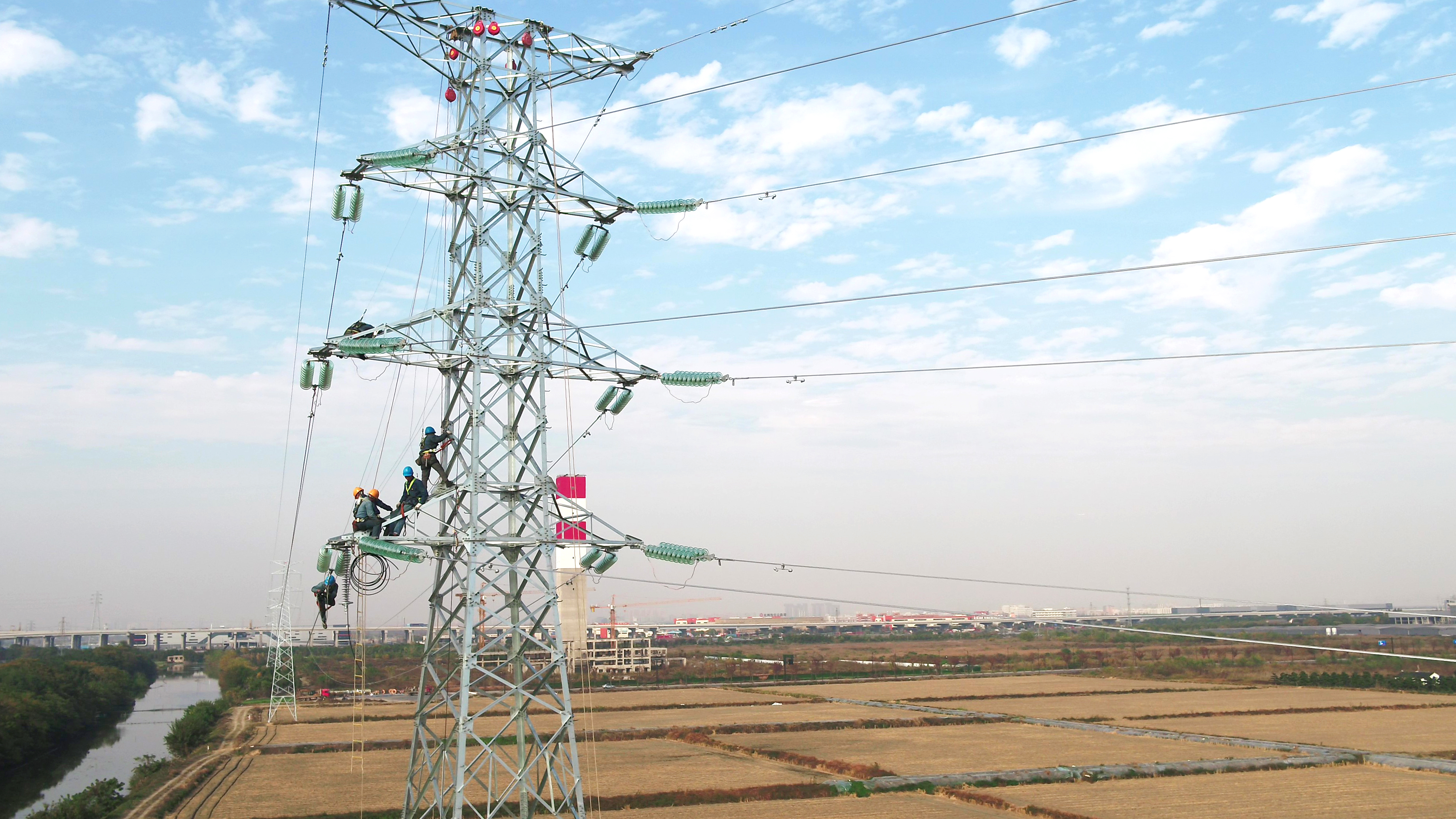

中國能源新聞網訊(任玲麗 李虹)“大家一定要注意手上動作,切記施工規范和安全……”11月29日,位于浙江杭州蕭山區益農鎮的新益220千伏變電站110千伏送出工程A5號塔位施工現場,嶄新鐵塔巍然聳立,作業人員衣著整齊劃一,正緊鑼密鼓地開展緊掛線、附件安裝等施工作業,浙江中新電力工程建設有限公司承裝分公司工作負責人則在地面陸續發出指令,不時提醒施工安全注意事項。
“眼下正是年末收官關鍵期,我們正抓節點、高效穩步推進項目施工進度。”施工現場負責人徐翔介紹,為安全跑出建設“加速度”,周末不停工,“我們每天與施工隊伍同進同出,且每個作業面都配備自有安全員監護作業。”
據悉,為確保高效完成導線展放、附件安裝任務,承裝分公司提前籌劃,合理優化放線區段,降低作業風險。嚴格落實“管住計劃、管住隊伍、管住人員、管住現場”“四個管住”要求,領導干部到崗履責,實施旁站機制,嚴格執行計劃剛性管控,細化各項安全措施。

新益220千伏變電站110千伏送出工程作為承裝分公司2023年重點基建工程之一,于2023年2月開工,目前處于導線展放、緊線、附件安裝階段,整體工程將于2024年4月通電投產。據悉,該工程計劃新建桿塔40余基,新建架空線路15千米,工程建成后將進一步加強和優化益農區域電網結構,為蕭山東片經濟開發區、綠色制造產業園等重點基礎建設項目提供更可靠的電力支撐,對保障蕭山經濟高速發展具有極其重要的意義。
關山初度塵未洗,快馬加鞭未下鞍。下一階段,該公司將強化施工力量配置、嚴格現場管控、緊抓關鍵節點,重點管控好三級風險,按照里程碑節點,保障工程建設按期完成。
