來源:國家能源局 時間:2025-09-17 16:40
根據《12398能源監管熱線投訴處理辦法》和《12398能源監管熱線舉報處理辦法》要求,現將2025年8月12398能源監管熱線投訴舉報處理情況通報如下。
一、投訴情況
(一)投訴接收情況

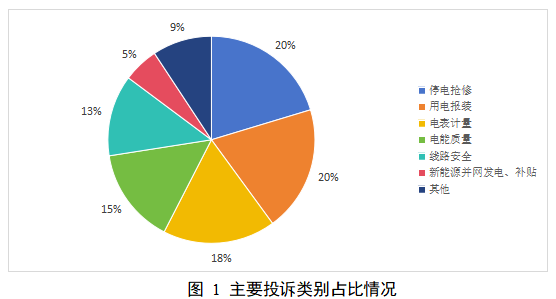

2025年8月,12398能源監管熱線平臺接收投訴2966件。從投訴內容看,電力領域2802件,新能源領域164件。從被投訴對象看,國家電網公司2136件,南方電網公司616件,內蒙古電力集團54件,其他電力企業154件,增量配電企業6件。從投訴類別看,主要集中在停電搶修、用電報裝、電表計量方面。

?。ǘ┩对V處理情況
能源企業應在8月份辦結投訴3063件,及時辦結3060件,及時辦結率99.9%。8月份辦結投訴回訪滿意率90.23%。

?。ㄈ┩对V熱點問題
一是陜西、四川等部分地區群眾反映,部分供電企業設備運維不到位,供電半徑過長、電壓不穩定等問題整治不徹底,影響用戶日常生活。
二是貴州、山西等部分地區群眾反映,部分供電企業欠費停電、搶修管理不規范,停電搶修不及時,物資準備不充分,影響群眾正常用電。
三是云南、江西等部分地區群眾反映,部分供電企業現場勘察不嚴格、用電申請受理不規范、“三零”服務落實不徹底,增加用戶辦電成本。
二、申訴情況

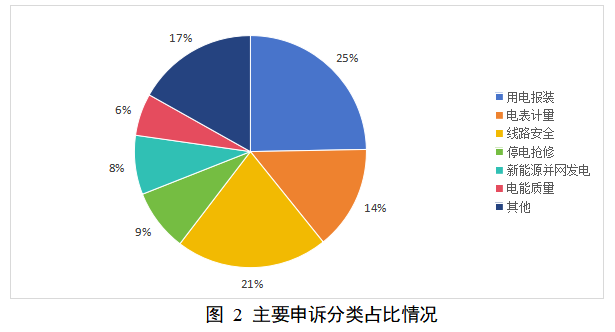

(一)申訴接收情況
2025年8月,辦結投訴事項3077件(含往期結轉),12398熱線平臺接收申訴事項255件,投訴申訴率8.29%;其中,國家電網公司203件、南方電網公司40件、內蒙古電力集團公司2件、其他地方電力企業9件、增量配電企業1件。

?。ǘ┥暝V處理情況
2025年8月,國家能源局派出機構受理申訴事項178件,辦結申訴270件(含往期結轉),申訴事項主要集中在用電報裝、停電搶修、電表計量等方面。

?。ㄈ┥暝V熱點問題
一是廣東、江西部分地區群眾反映,部分供電企業落實“三零”不徹底、審核報裝資料標準不統一、過戶資料審核不嚴格。
二是海南、河北等部分地區群眾反映,部分供電企業欠費停電、催費管理不規范、搶修復電超時限。
三是江西、遼寧等部分地區群眾反映,部分供電企業分布式電源接入電網承載能力評估情況公示不及時、測算受限地區方式不透明、并網標準不統一。
三、舉報情況
(一)舉報接收情況
2025年8月,12398能源監管熱線平臺接收舉報問題線索75件。其中,承裝(修、試)電力設施許可34件、新能源并網發電12件、用電報裝9件、供電服務8件、線路安全3件、電力交易2件、其他7件。舉報數量較多的省份為:陜西8件,廣東、遼寧、四川、浙江、新疆各5件。

?。ǘ┡e報處理情況
2025年8月,國家能源局派出機構受理舉報100件,辦結舉報事項122件(含往期結轉),對于查實的違法違規問題,派出機構通過監管約談、責令整改、行政處罰等方式進行處理。
?。ㄈ┡e報熱點問題
陜西、湖北等部分地區群眾反映,部分承裝(修、試)電力設施企業冒用舉報人電工證,在辦理新申請或許可事項變更時提供虛假資料;河北、江蘇部分地區群眾反映,供電公司向不符合并網條件的用戶違規辦理并網手續。
四、有關工作要求
為有效解決群眾反映的熱點、難點問題,現對相關能源企業提出以下工作要求。一是持續提升供電質量,加大設備運維力度,優化用戶側配變布點,充分利用系統監測成果,及時調整高負載配電變壓器的運行方式,保障電力穩定供應。二是不斷規范用電報裝管理,嚴格落實“三零”政策,規范用電報裝受理和現場勘察等業務,加強資料審核把關,不斷提高辦理質效。三是強化停電管理,規范欠費停電工作程序,優化停電搶修流程,提前部署搶修物資,加大人員和設備投入,及時恢復供電。四是加強新能源并網管理,合理制定并網接入方案,規范并網驗收,主動公布并網接入標準和可接入容量,對于因容量不足、供需不平衡造成并網受限的,要向用戶做好解釋說明工作。
