日前,中國能建廣東院EPC總承包建設的三峽陽江青洲五、青洲七海上風電場海纜集中送出工程±500千伏柔性直流海纜通過耐壓試驗,標志著這條全長超180公里世界電壓等級最高、輸送容量最大、導體截面最大的交聯聚乙烯直流海纜,完成海上換流站平臺施工全線具備帶電條件。
300米牽拉!
“水下巨龍”接入“海風之心”

青洲五、青洲七海上風電場海纜集中送出工程位于廣東省陽江市陽西縣,是目前世界上電壓等級最高、輸送容量最大的海上風電柔性直流送出工程,承擔著將2000兆瓦海上風電場的清潔電能打捆集中送出的重任。
工程包括世界首座±500千伏/2000兆瓦柔性直流海上換流站“海風之心”、一回兩根±500千伏直流海纜和一座陸上集控中心。其中,兩根直流海纜已完成海底敷設,單根長超90公里,兩根總長度超180公里。
將這條“水下巨龍”從海床牽拉至換流站平臺,并接入站內主設備,是實現海纜全線貫通的關鍵。

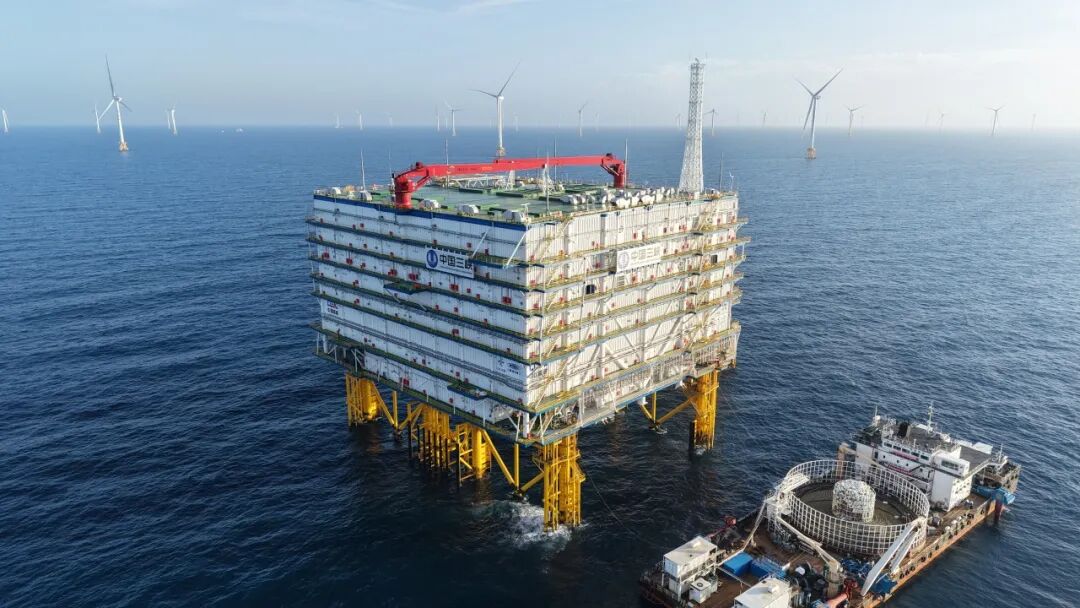

海纜施工船在海上換流站旁,輔助進行海纜牽拉登平臺作業。
單根海纜需從海床垂直提升約80米至一層甲板,再牽引至平臺端口處,牽拉總長近300米。在海纜牽拉登平臺過程中,牽引力過大或彎曲半徑過小均可能損傷海纜,施工風險和難度極大。廣東院團隊提前推演施工路徑、轉向點及器具布置,全程監控關鍵參數,確保海纜始終受控,平穩就位。

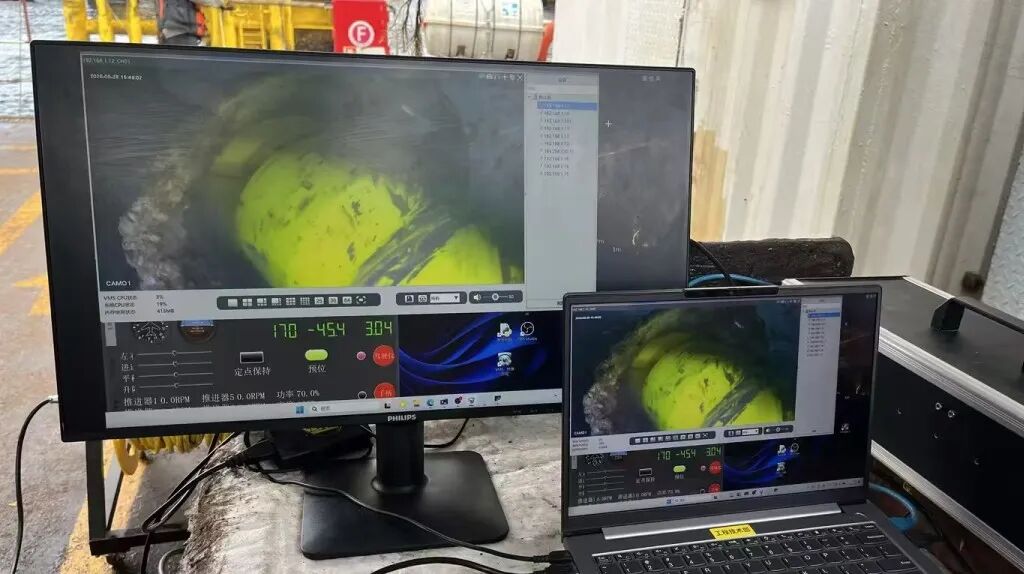

項目團隊通過水下機器人傳回的實時影像,確認海纜牽拉過程的定位情況。
隨后的海纜上橋架、層間提升和終端安裝,涉及多專業交叉作業,協調難度大。廣東院團隊提前規劃,科學設計放纜路徑,優化施工流程,嚴格按照標準控制海纜彎曲半徑,將海纜安全敷設至終端安裝位置。
海纜終端制作是站內施工工序中技術含量極高、環境要求極為嚴苛的環節,每道工序都直接影響終端長期運行可靠性。廣東院團隊嚴格把控環境潔凈度與溫濕度條件,對照工藝要求逐項操作、逐層驗收,全方位保障安裝質量滿足運行要求。
最終的耐壓試驗,則是對整條海纜絕緣性能的“終極考驗”。在規范要求的試驗電壓下,海纜正負極回路均通過耐壓試驗,各項電氣指標全部達標,正式具備安全運行條件。
90公里接力!
深遠海送出通道全面打通
隨著上述工序全部完成,±500千伏直流海纜實現了全鏈路貫通。從敷纜船進點、海纜回收,到登平臺精準定位,再到站內終端制作和耐壓試驗,每一個環節都經過了嚴格的質量檢驗。
廣東院充分發揮EPC總承包管理優勢,統籌設計、制造、施工全鏈條,完成了從海纜敷設安裝到電氣貫通的全過程深度管理。專業工程師團隊全程參與海纜登平臺施工的方案評審、過程監督與質量驗收。

至此,青洲五、青洲七海上風電場“匯集—換流—送出”三大核心環節已全部打通。這條靜臥深海的能源大動脈,正等待為粵港澳大灣區注入澎湃綠色動能。

工程整體建成后,每年可為用電負荷中心輸送約60億千瓦時綠電,相當于每年減少二氧化碳排放約500萬噸,將為廣東省能源結構轉型升級注入強勁動力,為我國深遠海風電大容量、遠距離規?;虚_發與送出提供工程示范。
