來源:南網50Hz 時間:2026-07-08 10:18
7月7日,陽江三山島海上風電柔直輸電工程(下稱“三山島工程”)海上換流站從江蘇南通振華碼頭起錨開航。此次航行總航程約1000海里,預計運輸時長需要5-7天。
三山島工程是全國首個±500千伏深遠海風電海陸一體(海纜—架空)混合直流輸電工程,海上換流站是工程的核心樞紐。南方電網廣東電網公司基建部重大項目建設推進辦公室總經理紀少鋒解釋,海上換流站的發運,標志著陸地建造階段的結構施工、設備安裝、系統調試等工作全部完成,工程轉向海上運輸和安裝的關鍵階段。

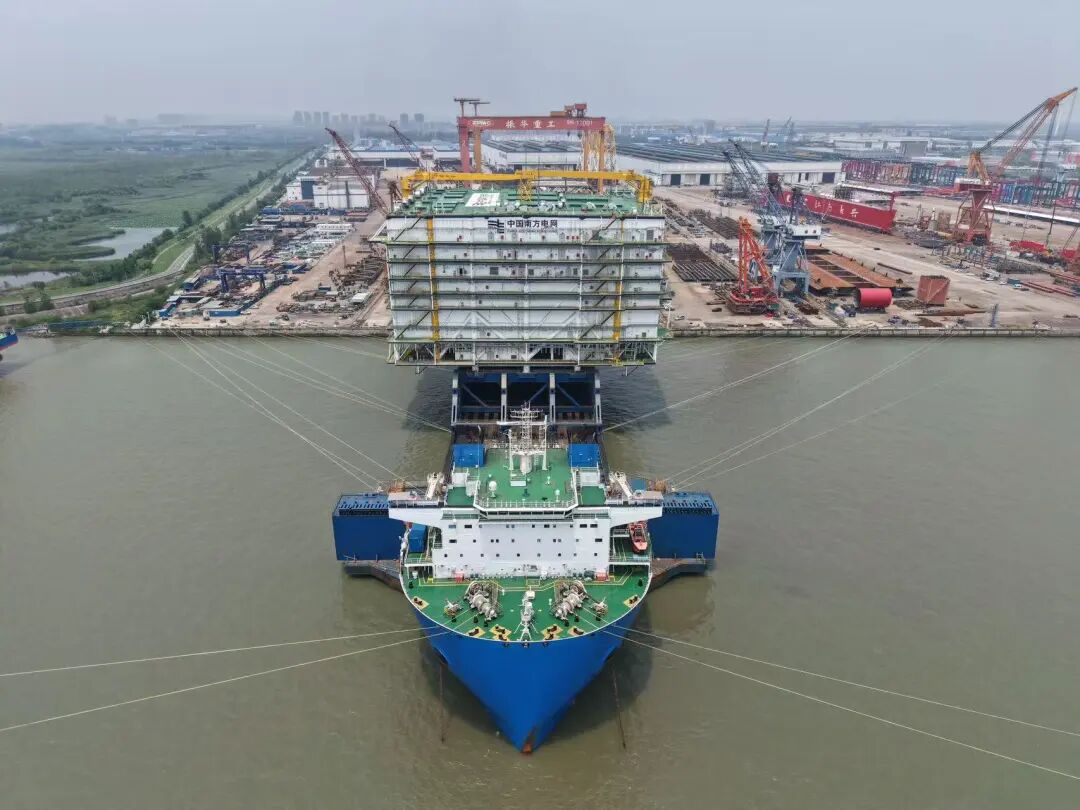

▲陽江三山島項目海上換流站登船啟運。
電壓等級最高、輸送量最大
三山島工程海上換流站電壓等級±500千伏、輸送容量2000兆瓦,是目前世界電壓等級最高、輸送容量最大的海上柔性直流換流站,集成換流核心設備、電氣系統及輔助設施。
海上換流站是一座 7 層鋼結構平臺,長85.5米,寬82.5米,高43米,高度約15層樓,單層面積接近1個標準足球場。總重約為2.5萬噸,相當于54列完整高鐵列車的重量。針對海上高鹽、高濕、多臺風等氣候條件,三山島工程海上換流站采用防腐技術和抗震抗臺風一體化設計框架,可抵御17級臺風,抗震設防烈度達8度。
南方電網廣東電網公司基建部重大項目建設推進辦公室總經理紀少鋒解釋,海上換流站的發運,標志著陸地建造階段的結構施工、設備安裝、系統調試等工作全部完成,工程轉向海上運輸和安裝的關鍵階段。
離岸距離最遠、輸電距離最長
三山島工程換流平臺離岸近百公里,海纜輸送距離達115公里,是目前國內離岸距離最遠、輸電距離最長的海上風電直流輸電工程。海上換流站承擔的就是將來自陽江海域的200萬千瓦海上風電,沿著這115公里的海底直流電纜和180公里陸上直流架空線直送大灣區負荷中心。

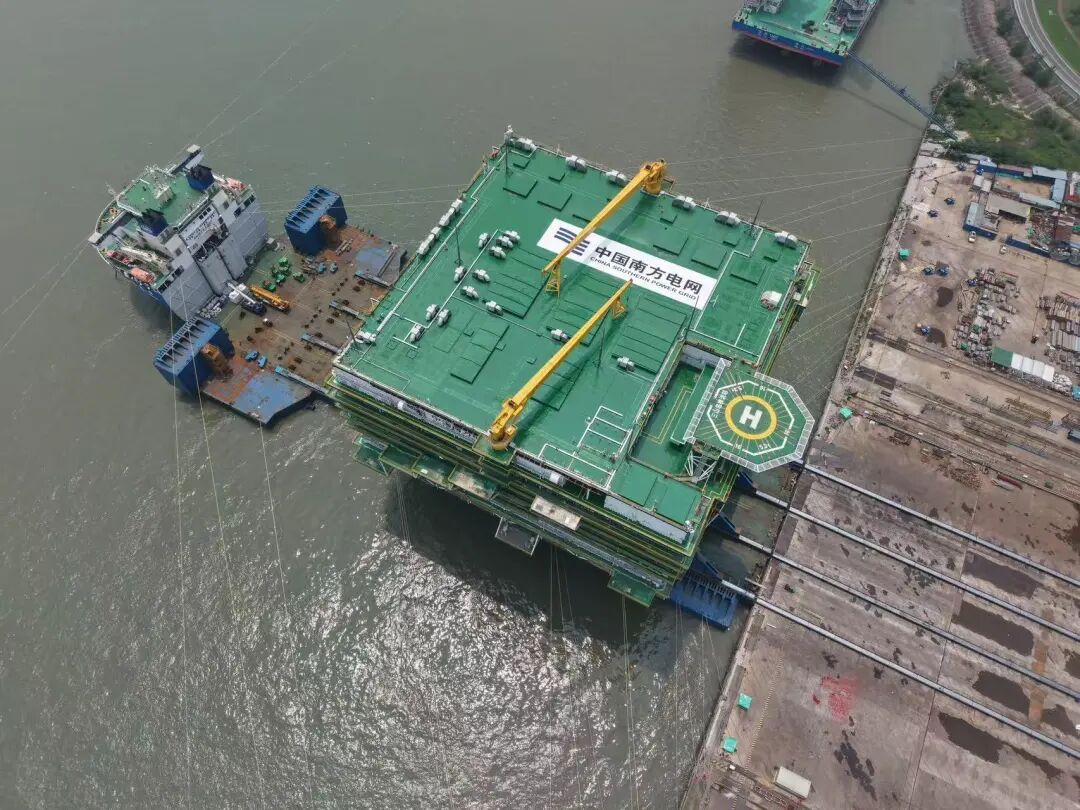

▲海上換流站
將多端遠海風電統一匯集后,依托一條陸上大容量共享直流架空線路直送負荷中心,這種輸送模式就是“共享走廊”。完平平介紹,“共享走廊”可以避免多個海上風電項目各自分散建設陸上送出線路,有利于提升輸電走廊利用效率,節約國土空間資源,同時實現工程投資優化和送出通道集約化利用。
據了解,三山島二期工程將與目前在建的三山島一期工程共享海纜登陸后的架空輸電線路走廊。
南方電網主網架首次伸向深遠海
三山島工程海上部分主要包括海上換流站、輔助平臺和直流海纜。海上換流站像陸地上的變電站一樣,承擔著電能匯集、轉換、送出的功能。在陸地上,發電、輸送、用電形成了我們現在的電網,而如今在海上,南方電網把三家發電集團、四個海上風電場的電匯集起來,送進大灣區的千家萬戶,一張“海上電網”也就此初步形成。
“在三山島工程之前,南方電網的主網網架全部在陸地,而三山島工程,把南方電網的主網架的觸角第一次伸向了深遠海,海上換流站正式成為南方電網主網架的一個組成部分,納入主網架管理?!蹦戏诫娋W(wǎng)廣東電網公司基建部總經理羅濤說。(許瀠予 完平平 劉春鳴)
