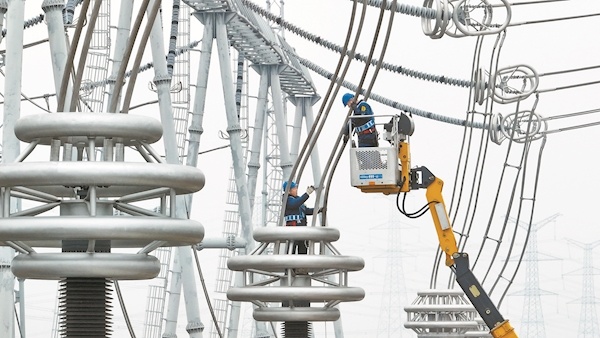

2月5日凌晨1時許,國網重慶超高壓公司1000千伏特高壓巴岳變電站2號主變送電成功,2號主變首次檢修工作圓滿結束,該站年度檢修序幕也正式拉開。此次檢修是巴岳站投運406天以來的首次大型綜合性檢修,也是重慶地區首次自主開展特高壓設備檢修工作。
此次檢修涵蓋1000千伏特高壓巴岳變電站2號主變例行檢修、專項檢查、消缺、技改、技術監督等內容,由運維、檢修、試驗、保護自動化等多專業團隊協同開展,聚焦2號主變、GIS設備等核心部件,累計完成一、二次設備例行試驗與定期校驗近300臺(套),同步實施主變套管在線監測系統安裝、GIS隔離開關觸頭行程調整等4類專項檢修,成功處理計劃缺陷41項,研判并處置2號主變C相非電量保護電纜絕緣值偏低等重大技術監督問題4項,設備各項參數均恢復至最優標準,為春節期間民生用電保障奠定堅實基礎 。
據了解,1000千伏特高壓巴岳站首次檢修工作預計持續至今年6月3日,其間將陸續完成站內所有一、二次主輔設備首次檢修任務,同步整改基建遺留問題、治理新增運維缺陷,進一步提升西南電網電力資源優化配置能力,為新型能源體系建設及成渝地區雙城經濟圈高質量發展注入強勁電力動能。(林熙熙 余昕垚)
