來源:中國能源新聞網 時間:2024-05-20 18:39
中國能源新聞網訊(王紫晗 李杰)5月15日,在重慶市石柱縣中益鄉華溪村的山巒旁,國網重慶石柱供電公司正對重慶石柱10kV周中一線度夏工程進行綜合性改造,提升敏感用電區域用電可靠性。這是渝東南片區首次采用10千伏發電車帶電并網保供電,實現鄉村電網改造過程“零感知”,滿足用戶清涼一夏用電需求。
據悉,該公司計劃對25個配電臺區搭接電源主線進行改造,新改建10千伏線路8.98公里,計劃6月5日前完工。由于改造工程量大,受地理位置限制,為有效避免所涉前端電源點改造臺區用戶重復長時間停電,該公司組織專業部門多次實地勘察并網接入點,經綜合研判后,決定臨時將周中一線13條支線改接至周中二線,89臺配變的全部負荷采用10kV發電車供電(發電車最大功率1000kW),確保度夏改造工程能按計劃完成。

為保證首次10千伏發電車帶電并網作業能夠安全、高效完成,該公司提前制定周密方案?!盀榱诉M(jìn)一步提高供電可靠性,提升配網不停電作業能力,我們對整個檢修過程進行了‘升級’,在發電車接入階段實現供電方式的‘無縫切換’,停電客戶‘零感知’?!痹摴具\(yùn)維檢修部負責人譚志華說。

當日凌晨4時,來自市北、開州2家供電公司的10千伏發電車和技術人員、帶電作業指導專家出發前往周中二線光明支線4號桿并網接入點,準備發電車接入工作?!?0千伏發電車與10千伏周中二線并網成功,申請斷開10千伏周中二線123號桿柱上斷路器及兩側刀閘......”。7時14分,沙子供電所副所長杜世敏確認帶電并網成功并承擔所有線路負荷后,向調度中心申請發電車保供電。

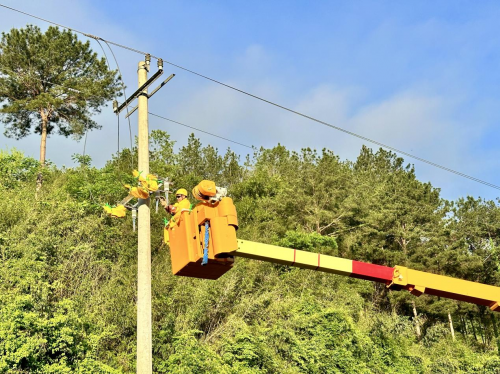

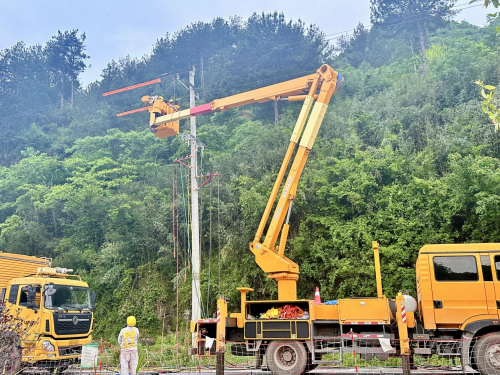

供電員工正在對周中一線改造工程進行作業,提高供電可靠性服務鄉村旅游發展。(李杰攝)
經過15個小時的努力,13條支線負荷臨時改接完成、發電車退出并網,104臺配變?nèi)炕謴?fù)變電站電源供電。這為后續半個月的周中一線改造打下了堅實基礎,預計累計節約停電時戶數將達5000左右,該工程改造完成后將大幅提升中益鄉片區線路供電可靠性。
由于10千伏發電車涉及跨區域借調使用,且并網、退網技術流程復雜,需要多個專業部門溝通協調以及電科院、市北、市南、開州公司的配合指導,該公司精心組織,累計投入75余人參與作業,確保現場萬無一失。
下一步,該公司將進一步把停電“零”感知的綜合應用模式,應用到更多的保供電場景中,最大程度減少停電時長和頻率,不斷提高供電可靠性。
